来源: 国核工程有限公司 发布日期:2010-12-28
进度满足计划要求 技术取得进步明显
远远望去,高达43、9米的三门核电一号机组核岛像一个巨型大锅稳稳地矗立在工地上。2010年12月27日上午10时08分,随着三门二号机组CA01的顺利就位,我国三代核电AP1000自主化依托项目2010年度18个节点任务全部完成,三门核电现场管理机构(SPMO)员工奔走相告。
盘点18个完成节点

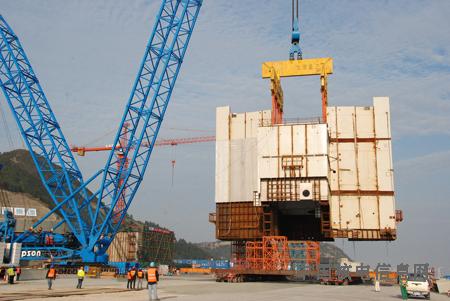

2010年,AP1000依托项目共完成的18个节点是:三门一号机组CA01模块就位、三门一号机组CV第一环、三门一号机组CV第二环吊装完成、三门二号机组CV底封头、三门二号机组CA20模块吊装完成、三门一号机组CV第三环就位、三门二号机组CV第一环吊装、三门一号机组CV第四环吊装完成、三门二号机组CA01模块就位。
海阳一号机组CA20模块吊装完成、海阳一号机组CV底封头吊装完成、海阳一号机组CV第一环吊装完成、海阳二号机组第一罐混凝土吊装完成、海阳一号机组CA01模块就位、海阳一号机组CV第二环就位、海阳二号机组CV底封头吊装完成、海阳一号机组CV第三环吊装完成、海阳二号机组CA20模块吊装完成。
进度满足计划要求
2010年依托项目工程进度满足了施工进度计划要求,在18个节点中,三门一号机组CV第三环、三门二号机组CV第一环均提前提前半个月顺利完成。三门一号机组CA01模块、三门一号机组CV第四环、三门二号机组CA01模块均提前3天完成。
海阳一号机组CA20模块、海阳二号机组第一罐混凝土、海阳二号机组CV底封头、海阳一号机组CV第三环、海阳二号机组CA20模块分别提前2天、9天、1天完成、2天、4天完成。
已完成节点中,二号机组FCD较计划提前42天完成;二号机组CA20吊装节点进行了微调;一号机组CA20剪力钉事件影响了部分节点的按时完成,但是海阳SPMO通过组织赶工措施,追回了原定目标,使全部九个节点的完成满足三级进度计划要求。
施工技术明显进步
在已完成节点中,依托项目还在施工技术上都取得了明显进步。三门二号机组FCD较三级计划提前48天完成。二号机组核岛第一罐混凝土浇筑采取了一系列改进措施,核岛底板表面增加了混凝土抗裂钢筋;混凝土配合比进行了优化;在混凝土表面覆盖薄膜保湿养护;在温差变化大和外部约束大的部位设置温度应力监测点等,确保了筏基混凝土质量。

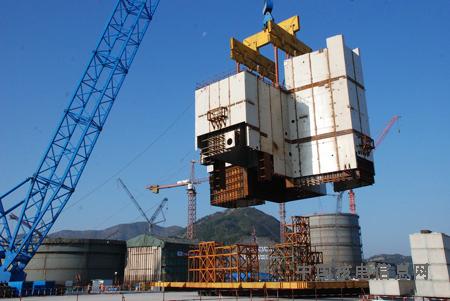

三门二号机组CA20模块与一号机组相比,二号机组CA20的7个KB设备模块及楼板等均在组装场地安装完成,吊装时不再使用配重块进行调平。

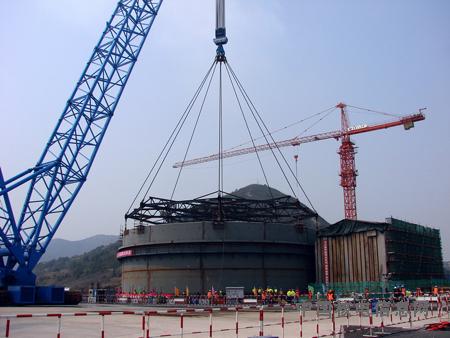

三门二号机组CV底封头整体吊装历时1小时38分钟,比一号机组CV底封头吊装缩短近2个小时。

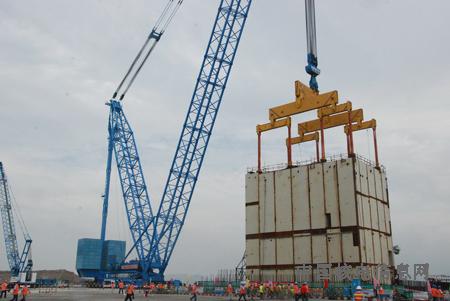

海阳一号机组CA20结构模块整体吊装历时1小时40分,较全球首台AP1000机组——浙江三门核电站一号机组CA20吊装缩短20分钟。
海阳二号机组FCD较三级计划提前42天完成,核岛底板混凝土外观质量获得国家核安全局好评。海阳一号机组CA01结构模块的运输采用了三组索埃勒 Scheuerle运输车,其中两组为2纵列14轴线自驱式,一组为2纵列18轴线。
海阳核电二号机组CV底封头整体吊装历时1小时38分钟,比一号机组CV底封头吊装缩短1个小时。
将困难踩在脚下
施工中,三门、海阳现场管理机构(SPMO)克服了大量苦难,使得工程节点得以稳步推进。
现场施工技术难点多,技术准备工作复杂,如CA20混凝土的浇筑、大型模块及CV环体的变形控制等。三门SPMO组织各方专家在施工前对重大施工方案反复进行论证,并且针对施工方案、程序、MSR、ITP等文件的审批工作量大、流程多、周期长等特点,SPMO组织相关部门优化管理流程,缩短审批周期,确保了施工技术准备工作满足施工进度的要求。
上游条件滞后给三门后续节点施工带来很大的压力。模块受设计的影响,到货往往都滞后于现场施工进度的要求,造成许多后续施工活动不能按计划进行,三门SPMO根据现场的条件,一方面积极协调各方,以POD会议、周例会、信函、现场巡查为手段,通过多种渠道解决发现的问题,及时处理影响施工的的不利因素,另一方面SPMO组织承包商优化施工逻辑,采取合理赶工措施,确保了节点按计划完成。
由于施工工期短,各项施工作业交错进行,现场的接口问题如不及时协调,就会影响到工程的进展,因此三门SPMO建立了多个层次的会议制度,如现场计划协调会,施工协调会等,确保了接口问题有效得以解决,确保了三门重要节点的顺利完成。
由于模块化施工的特点,土建和安装工作的界限已不是很明显,许多土建和安装施工活动交叉和平行进行,给现场的施工带来了诸多安全隐患,为此三门SPMO实行了HELP(安全隐患消除)卡制度,每位去现场的SPMO员工都填写安全隐患消除卡并由HSE部汇总整理,这对于消除现场安全隐患、提高HSE管理水平起到了重要的作用,为节点的顺利完成提供了有利的保障。
2010年海阳CV需完成的节点多,一直是多个作业面同时施工,对施工组织工作带来很大困难。海阳SPMO根据施工组织设计及现场实际情况进行力能准备,以会议纪要、日报、值班记录、周报将信息共享,以POD、周例会、 信函、现场巡查为协调手段,及时处理影响施工的的不利因素,针对节点提前制作检查清单,定期更新状态,有力推进了管理进度,提高了管理工作的效率。
海阳冬季气温较低,对现场施工影响较大,海阳SPMO针对海阳冬季特点编制了冬季施工措施,保证了现场施工质量、安全、进度。
安装高峰即将来临
2011年,三门、海阳依托项目将迎来设备安装高峰期,4月30日、8月31日,三门一号机组反应堆压力容器和两个蒸汽发生器将交付现场。2011年10月30日,三门一号机组CV顶封头就位。2011年12月30日,三门一号机组环吊可用。2011年10月31日,海阳一号反应堆压力容器也将运抵现场。
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
©2006-2028 中国核电信息网 版权所有   服务邮箱:chinahedian@163.com   电话:13263307125   QQ:526298284
