三门核电1号机组CA03模块成功吊装就位

来源: 中国核电信息网 发布日期:2011-02-23

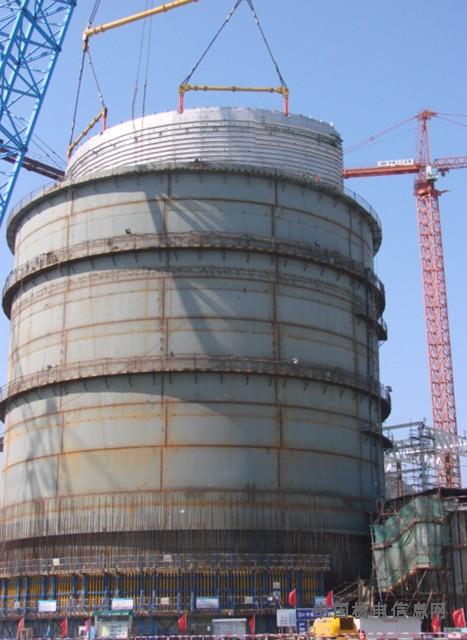

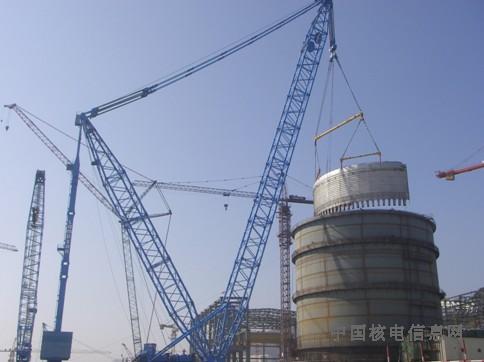

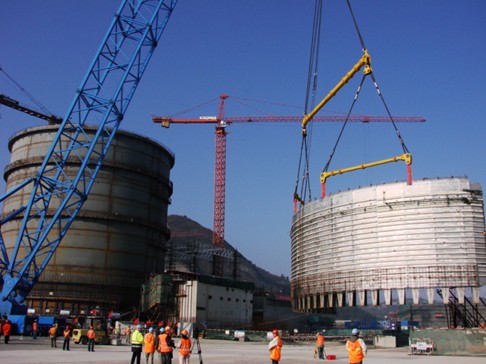

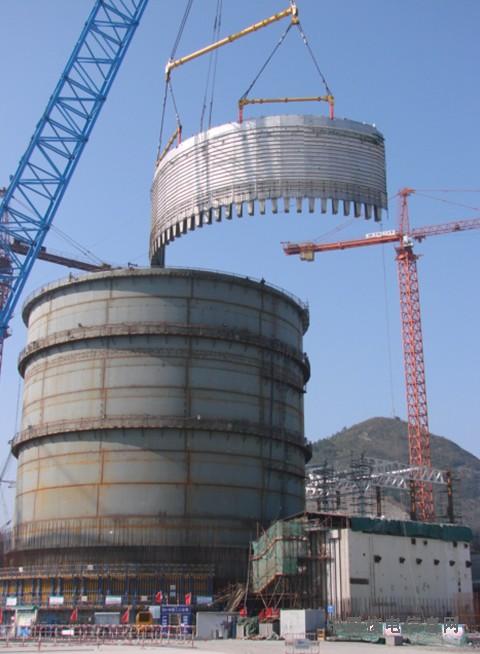

2月22日14:16分,中国核工业第五建设有限公司施工总承包的三门核电1号机组CA03模块成功吊装就位,实现了三门核电2011年的第一个施工目标节点。
      CA03 模块为钢结构墙模块,由13个组件在现场拼装而成,模块整体呈半圆弧状,弦35.5m、弧高14m、直立高13m,模块总重为201.6t。
      CA03 模块安装就位于CA01 模块与CV 筒体之间,吊装空间狭小,模块安装精度要求非常高;模块外型尺寸大,呈半圆弧状,重心难以确定,吊装过程中容易产生变形。为了精准吊装和避免模块在吊装过程中产生变形,三门核电电工程施工总承包部采取科学措施,制作了专用吊索具,确保模块各个吊耳的受力均为直方向受力,确保吊装成功。
      安全是企业发展永远的主题。三门核电CA03 模块吊装工作原计划于2月17日实施,但因风大或起吊中风速变大,经各方评估,项目部果断停止实施,五天待命反复准备吊装工作,让职们非常辛苦。为了核电与非核建设,中核五公司在项目吊装现场“万事具备,只望风小”的事例举不胜举。安全第一、质量第一。一切必须满足吊装条件,中核五公司成功实现了一个又一个大型设备吊装目标。
