来源: 核讯天下 发布日期:2021-08-04

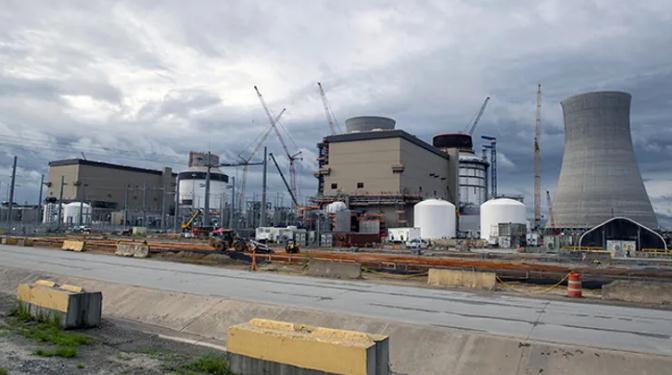

南方电力公司(Southern Company)子公司佐治亚电力公司宣布进一步推迟佐治亚州Vogtle核电站的建设,预计3号和4号机组将推迟三到四个月,3号机组将于2022年第二季度开始运行,4号机组预计将于2023年开始运行。但佐治亚公共服务委员会的独立监测者在6月认为,3号机组至少要到2022年6月才能开始运行。NRC在6月底宣布对该核电站的电缆管道问题进行特别的调查,阻止运营商进行施工或燃料装载。南方电力公司7月29日宣布,NRC的调查已经完成,但未透露调查结果,3号机组已经完成了热试。
Vogtle核电站是美国目前唯一在建核电站,其3号和4号机组于2012年获批,3号机组原计划于2016年开始发电,但一直面临工期延误和成本上升的困扰。3月19日,3号机组原计划进行的热试被推迟至4月份开始,并在7月28日结束,预计将在今年晚些时候向3号机组装载核燃料。
来源:Utility Dive 编辑:Timo
