海南昌江核电核辅厂房大方量砼浇筑顺利完成

来源: 中国核电信息网 发布日期:2010-07-22

      经过二二公司昌江项目现场职工连续64个小时的奋战,7月6日早晨7点10分,海南昌江核电核辅助厂房底板NCF+EF砼浇筑顺利完成,共浇筑砼5100余方,这是海南昌江核电开工以来完成的最大一次砼浇筑。

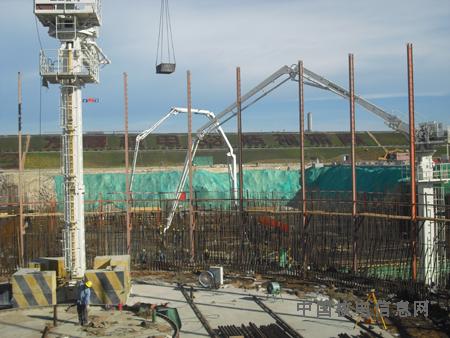

      面对海南将近40度的高温天气,户外作业环境是极大的考验,而砼浇筑施工的连续性要求克服一切困难,一次完成任务。为此,二二公司核电机运分公司昌江综合队从人员、设备、辅料等方面进行了周密的部署,为顺利完成此次重大施工任务奠定了坚实的基础。机运昌江综合队安排两班人员轮流施工,每班11人,管理人员必须现场值班;配置了机修、电修人员以快速解决施工过程突发的故障;还特邀设备厂家技术人员担任技术指导,保证设备的高效利用;生产领导亲赴现场督导,队长分别负责后勤总值班和现场总值班,安全员参与现场施工安全监察;配备有1辆44米泵车,1台电泵,1台地泵,1台28米布料机进行施工;施工前对设备进行了充分的维护保养,确保设备性能良好;施工前已安排加满设备所需油料,另外还储备有大桶油料,及时联系了油料供应商提供油料补给;针对大方量高强度施工容易出现的易损件及早配有两套备用,保持施工连续性。

(二二公司  程俊波)
