用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  图文资讯  > 三门核电一号机组CV筒体4环吊装就位

三门核电一号机组CV筒体4环吊装就位

来源: 山东核电设备制造有限公司 发布日期:2010-12-17

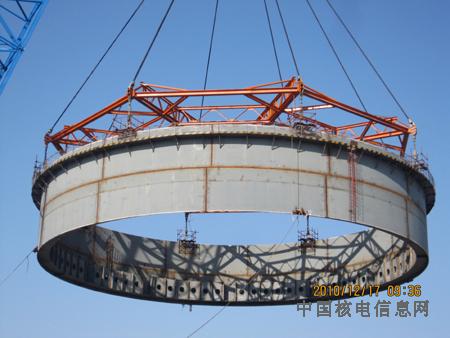

      2010年12月17日10时38分,三门核电一号机组CV筒体4环成功吊装就位,整个吊装过程历时2小时。

      根据三门核电一号机组CV里程碑目标节点,此次筒体4环的吊装就位较计划安排提前了15天,实现了国家核电自主化依托项目建设的又一重大里程碑节点目标。

      三门核电一号机组CV筒体4环于2010年12月16日下午7时顺利运输至核岛的指定吊装区域,在美国西屋电气公司、山东核电设备制造有限公司三门项目部及中国核工业第五建设有限公司CV项目部的共同努力下,克服了南方近期出现大雪、强风、低温、严寒等恶劣天气条件的影响,顺利完成吊装前的各项准备工作,并成功吊装就位。

      此次筒体4环的成功吊装就位,是山东核电设备制造有限公司三门项目部在2010年度完成的第六个子工程目标节点,为三门核电一号机组核岛的工程建设奠定了坚实的基础,也为三门核电二号机组CV工程的建设赢得了更宝贵的时间,并为后续核电项目工程建设提供了更宝贵的经验。(许晖)

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
