三门核电1号机组CA04顶法兰现场机加工开始
来源:三门核电有限公司 发布日期:2011-01-11

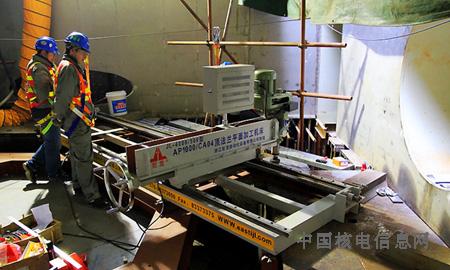

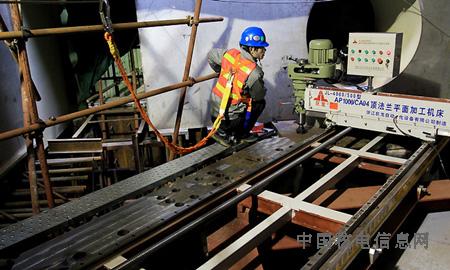

2011年1月8日晚上9点08分,三门1号机组CA04顶法兰机加工开始。
CA04顶法兰位于CA04模块筒体上沿,与反应堆压力容器支撑预埋件一起,用于承受反应堆压力容器支撑。
为了保证压力容器支撑体系之间的良好接触,设计对此次机加工后的平面度提出了很高的精度要求,加之机加工必须在核岛内完成,现场施工空间狭窄,各种干扰多,因此技术难度十分突出。
对此,相关单位提前对此进行了精心准备,广泛接触了国内外的潜在机加工承包商,并选择两家厂家用其专门研发的精加工机床进行了模拟机加试验,最终在试验成功的基础上,选定厂家并开始现场准备。
由于加工精度高,每次进刀量少,机加工面积大,此次机加工计划将持续20天,现场将采用24小时轮班的方式来加快进度。
此次机加工是AP1000首次高精度的现场机加工,对机加和测量都提出了很高的技术要求和管理要求,对国内逐步消化AP1000建造技术具有重要意义。
