来源:三门核电有限公司 发布日期:2011-01-25

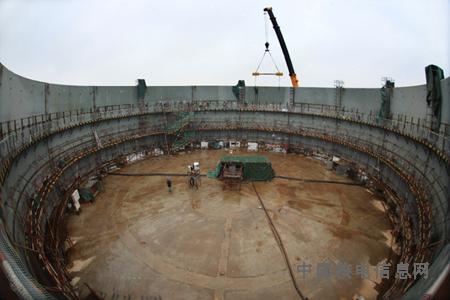

三门核电2机组CV2环于2011年1月21日完成拼装,为后续的运输、吊装工作打下了坚实的基础。
2号机组CV2环首批钢板于2010年8月17日到场;2010年11月18日36块钢板全部到场;2011年1月20日,2环第三圈的最后两张调整板吊装就位;2011年1月21日,完成了调整板的就位调整和定位焊,现场的拼装工作全部完成。

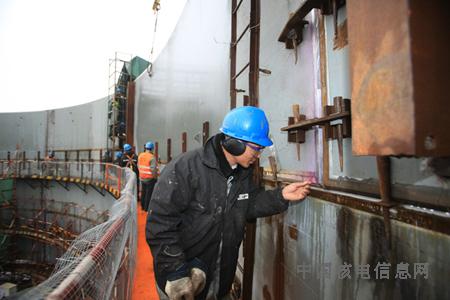

三门核电2号机组CV2环采取边拼装边焊接的施工方法,在拼装过程中严格按照相关方案进行施工,并对拼装过程进行严格监控。CV2环拼装后的整体尺寸满足相关设计要求。
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
