来源:三门核电有限公司 发布日期:2011-03-02

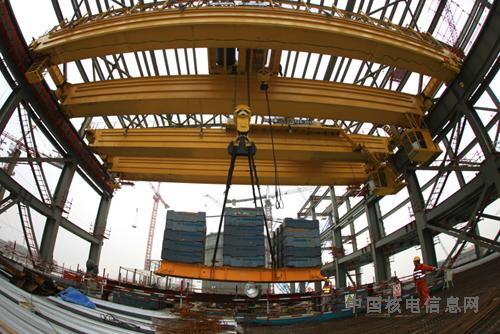

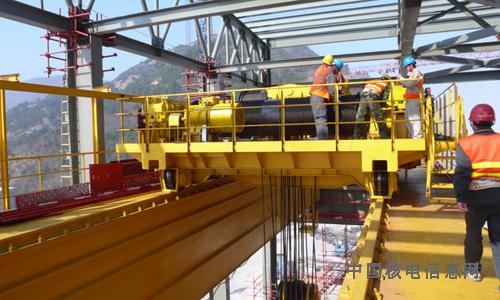

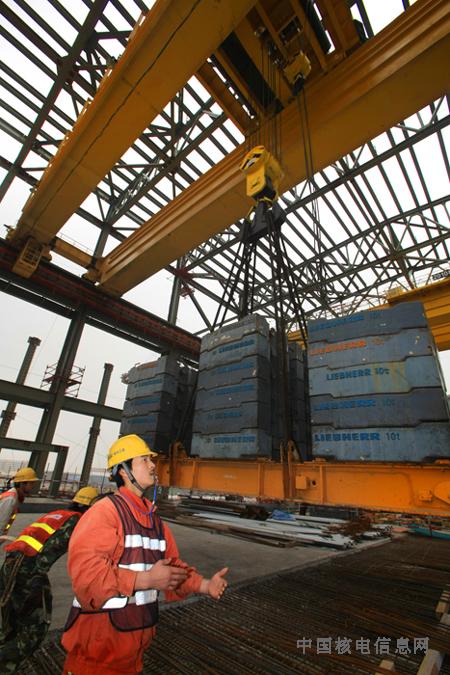

继2010年12月19日1号汽机房第一根行车主梁吊装以来,经相关各方的共同努力,2011年2月27日和28日,1号汽机房240吨行车分别进行了静态和动态试验,试验过程中各项指标正常。浙江省特种设备检验研究院受邀见证了该试验过程,至此,该240吨行车基本具备可用条件,按期实现了1号汽机房行车可用的里程碑节点目标。
三门核电一期工程1号常规岛汽机房配置两台行车,由太原重工股份有限公司制造供货,布置于汽机房A、E排的吊车梁轨道上。
按照进度计划,汽机房行车是常规岛厂房最早开始安装的机械设备,2011年2月底具备可用条件。240吨行车试验的顺利进行,为后续厂房内设备的吊装、安装打下基础。
