三门二号机组CV筒体第二环成功吊装就位
来源:国核工程有限公司 发布日期:2011-04-01

2011年3月30日13:18,三门核电二号机组钢制安全壳CV筒体第二环成功吊装就位。这是2011年三门项目实现的第二个重要里程碑节点。

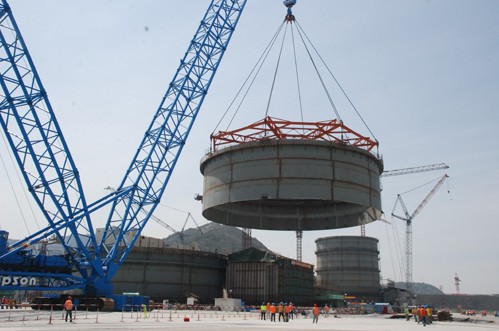

此次吊装作业自11:46开始,历时1小时32分钟,比一号机组CV二环的整体吊装时间缩短了20分钟。
CV筒体第二环内径为39.6米,高11.7米,吊装总重量为837吨,由一台LTL2600B型履带式起重机吊装就位。其施工的主要难点在于环体的重量重、体积大、壁厚薄,吊装过程中须加强变形控制,并保证其与已就位的第一环的精确对接。
为此,三门SPMO联合三门核电有限公司、美国西屋公司、山东核电设备制造有限公司和中国核工业第五建设有限公司共同对其运输和吊装方案进行了认真评审,并提出了增加运输托架、防变形钢丝绳、就位导向槽等具体措施,保证了项目的成功实施。
本次吊装的CV筒体第二环是AP1000二号机组CV筒体的第二个环段,其成功就位为后续三环、四环就位争取了时间。
当天上午7:26,CV筒体第二环由CV现场组装场地整体运输至核岛吊装区。
