海阳核电二号机组CA01结构模块吊装就位

来源:国核工程有限公司 发布日期:2011-04-07

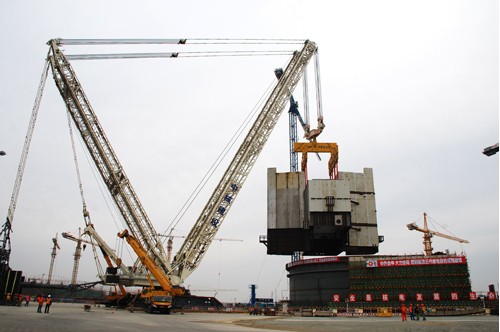

      2011年4月6日上午11时18分,山东海阳核电二号机组CA01结构模块顺利完成吊装就位,CA01于8时27分开始吊装,整个吊装过程历时2小时51分钟。这是海阳核电站项目今年完成的第二个里程碑节点。

      CA01结构模块整体呈“T”字型,由8个组合件构成,是AP1000核岛反应堆厂房内体积最大、结构最复杂、自重最重的核心结构模块,长26.757m,宽28.955m,高23.469m,自重约773.5t,吊装总重量达976.7t。

      4月5日晚上19时06分,CA01模块采用三组索埃勒 Scheuerle运输车,从组装场地顺利运输到核岛指定吊装位置,并与德国DEMAG CC8800-1-TWIN履带吊车进行了吊梁联接、试吊等一系列准备工作。

      为确保此次吊装作业的安全性和准确性,海阳SPMO的相关部门组织了认真严密的吊装方案论证和工作部署会议。通过借鉴一号机组CA01模块成功吊装的经验,此次二号机组CA01模块的吊装作业非常顺利,能够确保该模块与周围建筑及设备不发生碰撞,整个吊装过程安全可控,严格遵循HSE管理体系的要求。

      海阳二号机组CA01结构模块成功吊装就位,为核岛内部后续建设工作提供了基础和保证。以海阳二号机组CA01吊装为标志,依托项目四台机组CA01结构模块的制造和吊装作业已经全部完成,充分证明了我国第三代核电AP1000的模块制造技术和吊装技术的先进性。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
