海阳核电二号核岛CV筒体第二环成功吊装就位
来源: 胶东在线
发布日期:2011-04-29

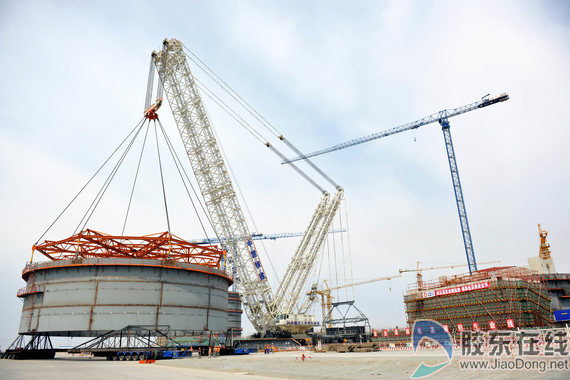

开始起吊

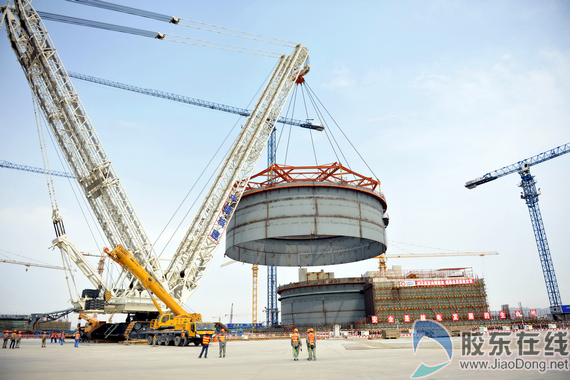

吊装过程中

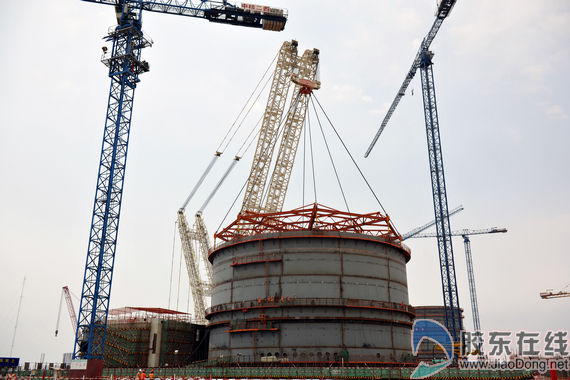

吊装成功就位
海阳核电项目二号核岛CV筒体第二环昨日成功吊装就位,这是海阳核电项目今年完成的第三个里程碑节点。
28日上午10时8分,二号核岛CV筒体第二环正式开始起吊,大吊车将CV筒体第二环缓缓提升至18.9米的高度,稳稳越过CA20和CA01模块,于11时58分成功就位,整个过程历时1小时50分。
此次吊装就位的CV筒体第二环由36块钢板拼装焊接而成,主体对接焊缝长约390米,重量达600多吨。CV筒体第二环于2010年12月15日正式开始吊板竖立,12月19日开始第一圈板的现场组装定位焊接,2011年3月31日完成全部组装工作,组装总历时105天。
为进一步确保二号核岛CV筒体第二环吊装过程中的安全质量,山东核电有限公司在CV筒体第二环运输、吊装前,组织对运输车辆及大吊车安全、日常维护保养、相关程序文件的审核发布等情况进行了专项检查,及时指出不足,持续改进。
在各参建单位的共同努力下,海阳核电项目二号核岛CV筒体第二环在组装、焊接、运输、吊装过程中,在安全、质量、现场文明施工控制等方面均符合相关程序要求,圆满完成了山东核电2011年度的第三个里程碑节点。
