来源:山东核电有限公司 发布日期:2011-06-07
目前,哈电重装承制的海阳核电1号机组两台堆芯补水箱(CMT)的主要部件:上、下封头组件及筒体组件已全部完成内壁堆焊,堆焊质量经NDE检验全部合格,内壁堆焊一次成功。

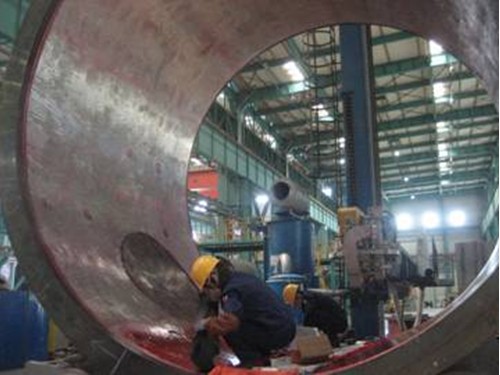

(CMT筒体堆焊完成后进行表面渗透探伤)
内壁堆焊是CMT制造的关键工序。堆焊完成后,厂家正在进行筒体与封头组焊的焊接坡口的加工,壳体主焊缝的焊接即将开始,这标志着CMT设备制造即将进入总装阶段。其它较小部件如支柱与底板,目前已加工完毕,近日将进行焊接;进口接管、出口接管、人孔接管等的制造进展也比较顺利,均能满足总装进度的需要。
按照目前的设备制造进展,预计1号机组CMT将于8月上旬实现FOB。此外,海阳核电2号机组CMT的主要锻件(上下封头、筒体锻件)也已到厂,已具备开工条件。(文:曾周龙/图:崔瑛)
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
