三门核电一期取水涵管工程1号盾构机向前掘进180米
来源:三门核电有限公司 发布日期:2011-06-16



截至2011年6月15日,三门核电一期取水涵管工程1号盾构机掘进180米,隧道内的管片拼装进展顺利,目前在海域内掘进施工。这是国内外核电工程建设中首次采用盾构法工艺进行取水。
三门核电一期取水涵管工程盾构的入口离地面有30米的深度,相当于10层楼的高度。通过楼梯下到取水涵管口处,巨大的洞口映入眼前,一排整齐的日光灯将涵管内照得透亮,地面一条铁轨向内延伸消失在转弯处,涵管四周已经铺设好管片,很像地铁隧道的感觉。

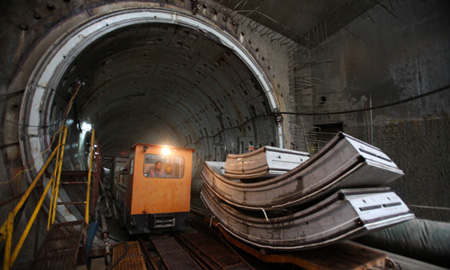

在施工现场1列3节的“小火车”引起了我们的注意,据现场施工负责人介绍:这列“火车”采用电瓶供电运输,这样不产生废气,施工更安全,通过它将管片及其它设备辅材运输进去然后将盾构出的泥渣带出来。1号机组取水涵管全长1023米,随着掘进的不断深入,将来还可以运载施工人员,缩短进出时间。铁轨在出口尽头设置了一个轨道横移的平台,通过电机将“火车头”平移到另外一条轨道上,这样运输能力一下提升1倍,时间大大缩短。

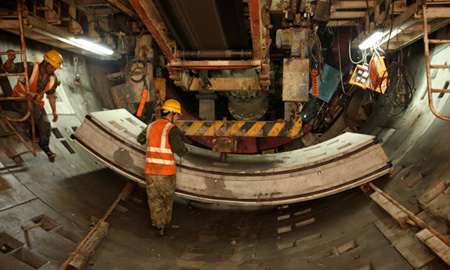

涵管内工人施工井然有序,各司其职,在施工最前线,几名工人熟练的通过机械装置将管片拼装到管壁四周,一环管片大约40分钟即可完成,电工紧随其后,不断将照明线路向前延伸,操作室内技术人员认真监视盾构掘进的各项参数,而后方不断通过铁轨将管片送入。施工环环相扣,协同推进,整个施工面不足二十人,很难想象这么大型的工程仅需少量的工人就可以有如此大的进展。

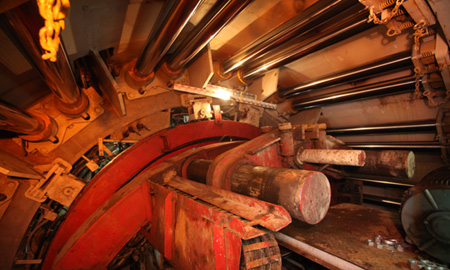

三门核电一期取水工程的盾构机采用复合土压平衡式盾构机,直径7.26米。盾构机具有金属外壳,盾壳内装有整机及辅助设备,在其掩护下进行土体开挖、土渣排运、整机推进和管片安装等作业,使隧道一次成型。盾构施工具有对周边环境影响小、自动化程度高、施工安全快速等优势。
