来源: 中国核工业华兴建设有限公司 发布日期:2013-03-07

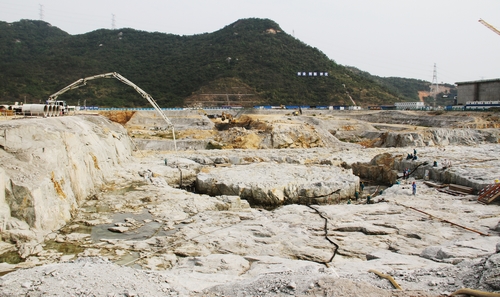

3月4日下午3时58分,阳江核电站施工现场响起了喜庆的鞭炮声,五号机组廊道底板第一次垫层及替代混凝土正式浇注,这标志着阳江核电站五号机组已进入正式开工前的施工阶段。 1月底,中广核工程公司发函要求公司阳江核电项目部开始开展阳江核电厂五、六号机组核岛土建工程FCD前的准备工作,项目部于1月25日组织召开了启动会,进行五号机组FCD准备工作任务安排及相关问题讨论工作。核电工程事业部于2月6日编制完成五号机组FCD前准备计划,2月20日中广核工程公司组织召开五号机组FCD前材料采购计划及进场计划、开工动员会,对现阶段存在的问题进行梳理,并提出解决措施。 2月27日,五号核岛基坑通过国家核安全局验收,2月28日,正式由中广核工程公司移交公司阳江核电项目部。项目部在做好三号机组房间移交及四号机组施工工作的同时,积极做好五号机组开工的技术、施工等各项前期准备工作。(王瑗)
