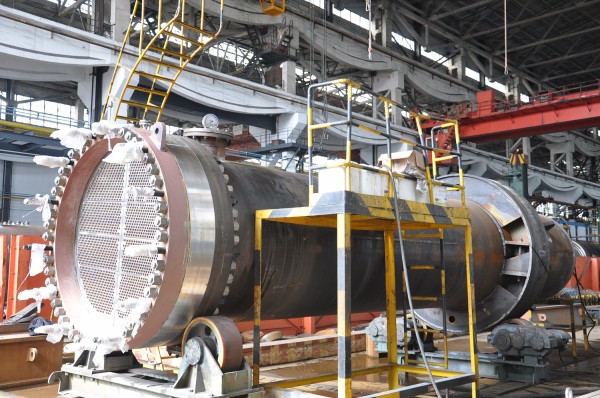

2月28日晚20时,上海电气电站辅机厂水压试验车间,经过两昼夜的试装和准备,正常余热排出热交换器上的压力表终于牢牢地指向了水压试验既定压力,标志着该设备已具备出厂条件,可进入发运阶段。该设备的发运也将有力保障三门1号项目的顺利实施。
依托项目正常余热排出热交换器是由上海核工院分包设计、上海电气电站辅机厂制造的核三级设备。在历时3年的设计制造过程中,经历了固有频率,超压分析,垫片安装等诸多问题。特别是超压分析,设计规范书升版后,要求该设备在短时间内承受约为设计压力2.5倍的压力。在上海核工院结构和分析人员的共同努力下,经多次论证和多方协调,终于提出一套既可保证制造进度、又使设计变更最小化的方案,为按时交货提供了保证。
