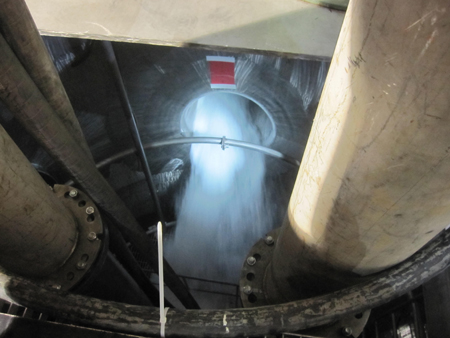

4月12日上午9点,随着1号机组压力容器内一股股水流喷涌而出,方家山工程1号机组压力容器进水冲洗节点顺利实现。这标志着核岛厂房辅助系统安装工作基本完成,一回路核辅系统的调试工作将逐步展开。
压力容器进水是对反应堆冷却剂系统、反应堆安全注入系统、化学和容积控制系统、余热排出系统等几大工艺系统进行的联合冲洗,整个过程由换料水箱取水,分别对相关系统实施冲洗最终排入压力容器。它也是主回路相关系统联合试压的先决条件。
为确保该节点安全、顺利实现,秦山核电和各施工单位统筹考虑了1号机组压力容器进水的边界,及时发布了主回路冲洗专项进度计划和进水主线计划。(占军)
