福清核电1号机组发电机穿转子圆满完成

来源:中国核工业第五建设有限公司 发布日期:2013-05-09

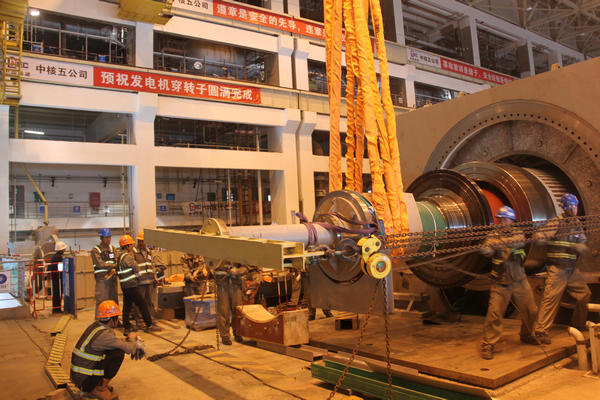

5月6日15:00,福清核电1#机组发电机转子顺利穿装就位。

      福建福清核电厂1、2号机组常规岛汽轮发电机转子单重233吨,转子长度15331mm,转子最大直径2037mm。为保证发电机穿转子一次成功,项目部成立了发电机转子穿装指挥小组,制定了详细的作业计划,并在穿转子前完成各项试验,同时,根据发电机施工各项要求,对发电机定子、转子进行了全方位仔细检查和细致的清理工作,防止杂物遗留和灰尘污染,对穿转子人员进行了详细的技术安全交底。在各单位的共同努力下,经过连续的加班加点紧张作业,各项工作全部完成,指挥小组总指挥、项目部常务副总经理王小军与各小组长确认各项准备工作检查完毕,签署发电机穿转子工作令。

      9时20分,随着执行指挥、项目部工程经理张洁云的一声指令,发电机转子缓缓吊起,转子回穿工作正式开始。回穿期间,各专业人员分工有序,密切配合,时刻注意转子与定子的间隙,及时调整转子的穿入量和中心位置,每一步都做到精益求精,整个穿入过程转子无一处碰撞、刮伤。13时30分,经过4个多小时的紧张作业,终于安全、顺利将转子回穿到位。经过大家的紧密配合、协同作战,15:00各项安装工作检查完成,得到了业主、监理的一致好评。

      福清核电1#机组发电机转子的顺利穿装,为1#机组早日投产打下了良好的基础。

福清核电项目部:孔凡波

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
