中核运行三厂大修工期创新纪录

来源:中核网 发布日期:2013-06-07

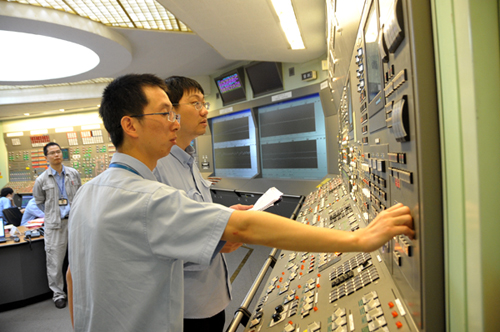

  6月5日18时28分,中核核电运行管理有限公司三厂1号机组顺利并入华东电网,1号机组第七次大修(107大修)全面完成。本次大修用时24天17小时18分(24.7天),刷新2号机组第六次大修用时最短工期纪录,再次实现机组大修工期小于30天的目标。

  本次大修于5月12日凌晨1时10分开始。期间,共完成检修工作及各类试验10486项,包括主泵电机整体更换及机械密封更换、钴调节棒更换以及冷却水系统停役检修等重大项目,首次完成500千伏联合开关站第六串开关保护改造工作,顺利完成非能动消氢装置现场安装等福岛核事故后整改项目工作。

  中核运行三厂107大修作为中核运行2013年度重点项目之一,要求高、责任重、挑战大。中核运行严格按照“一个优先、两个确保”的原则,秉承“追求卓越、挑战自我”的价值理念,始终将安全和质量放在第一位,认真落实好每项大修工作的风险分析、预防和控制措施;在总结历次大修成果的基础上,持续对大修组织管理、安全质量控制、项目安排和计划管控等进行优化;严格落实重大检修项目和重要敏感设备检修的负责人;通过大修计划员加大大修现场管控力度,进一步优化工作接口关系,实现关键路径工作“零接口”;在大修现场深化6S管理,提升大修现场工作规范化水平;建立并发布了31条现场工作的安全质量考核底线,全力践行“零容忍”的核安全文化;党政工团积极组织开展各类大修主题实践活动,营造大修良好氛围。

  本次大修安全、质量、进度控制良好,各项性能指标良好受控,为一号机组在下一个运行周期安全稳定运行奠定了坚实的基础。(文 吕丕宾 孙晓龙/影 田桂红)

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
