三门核电1#机组空气存储包MS23成功吊装就位
来源:中国核工业第五建设有限公司 发布日期:2013-11-12

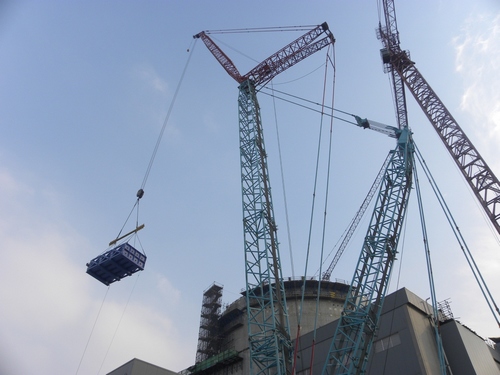

11月10日,三门核电1#机组空气存储包MS23顺利吊装就位。
空气存储包总重144t,分为四层分别吊装引入,单层结构的最大重量为38.2t,吊装的最大半径达61m,吊机负荷率达91.7%,就位空间间隙小,就位时每层之间采用螺栓连接,这都极大地增加了吊装工作的难度。

吊运队在吊装之前做了大量准备工作:由于设备到货较晚,整个吊装环境受到了很大的局限,理论上整个核岛区域可以满足吊装的吊车站位点只有两种选择,地面及高空障碍的处理量都非常大。吊运队多次和相关部门去现场进行场地勘查,并对这两种方案在工艺、吊装场地、障碍清理等方面进行了全面的分析,经总承包部领导综合考虑最终选定50厂房西侧的吊车站位点。
11月7日,在400t吊车完成主蒸汽隔离阀PV64的吊装后,吊运队安排400t吊机晚上加班走车至空气存储包吊装站位区域。11月8日,空气存储包底层结构顺利吊装就位。11月9日,第二层和第三层顺利吊装就位。11月10日,顶层顺利吊装就位,空气存储包MS23吊装完成。
空气存储包MS23的顺利吊装就位是大家精心准备和细致操作的成果,这也为1#机组的目标节点的顺利实现提供了有利的条件。
三门核电工程施工总承包部:孙奎
