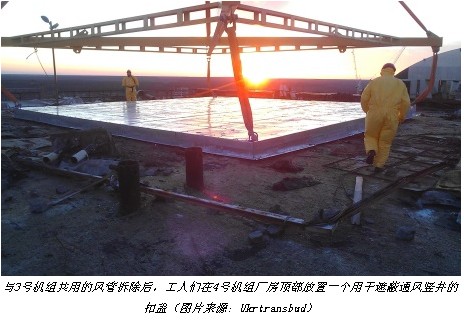

切尔诺贝利核电站通风管道拆除完毕

来源: 世界核新闻网 发布日期:2014-01-15

       [2014年1月10日]乌克兰切尔诺贝利(Chernobyl)核电站3、4号机组共用的旧通风管道现已拆除完毕,从而为在损毁的反应堆厂房上方安装巨型防护结构腾出了空间。

      拆除工作于2013年10月31日启动。该风管高75.5米,直径9米,位于损毁的4号机组厂房上方,顶部距离地面150米。风管由7个管段组成,总重达330吨,各管段的重量为25至60吨。
      本次拆除工作的承包方Ukrtransbud公司表示,最后一个管段已于11月25日拆除,而竣工认定文件也在12月19日签署完毕。
      已拆除的7个管段目前存放于专门准备的场地,等待进一步的分解拆卸,随后将临时储存在3号机组的汽轮机厂房内。
      旧风管拆除工作预计耗资9470万赫夫米(合1150万美元),拆除完成之后才能安装巨型防护结构以保护已损毁的4号机组。这个被称为“新安全防护罩”(NSC)的巨大拱形结构,目前正在反应堆附近的场地进行拼装,预计将于2014年年底完成,而过滤和吊装系统的安装工作则将在2014至2015年进行。根据计划,将整个防护结构平移就位至机组上方的工作将于2015年年底前进行。
      新的风管已于2013年10月22日调试完毕并取代了旧的风管。新风管尺寸较小——高50米,直径为6米,搭建在电站厂房东侧的墙体上。

翻译:国核工程有限公司翻译中心 韦振华

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
