依托项目三门核电2号机组稳压器吊装就位

来源:国核工程有限公司 发布日期:2014-01-24

 吊装就位

      2014年1月23日,依托项目三门核电2号机组稳压器吊装就位于核岛安全壳厂房内,拉开了2号机组主设备就位的序幕。

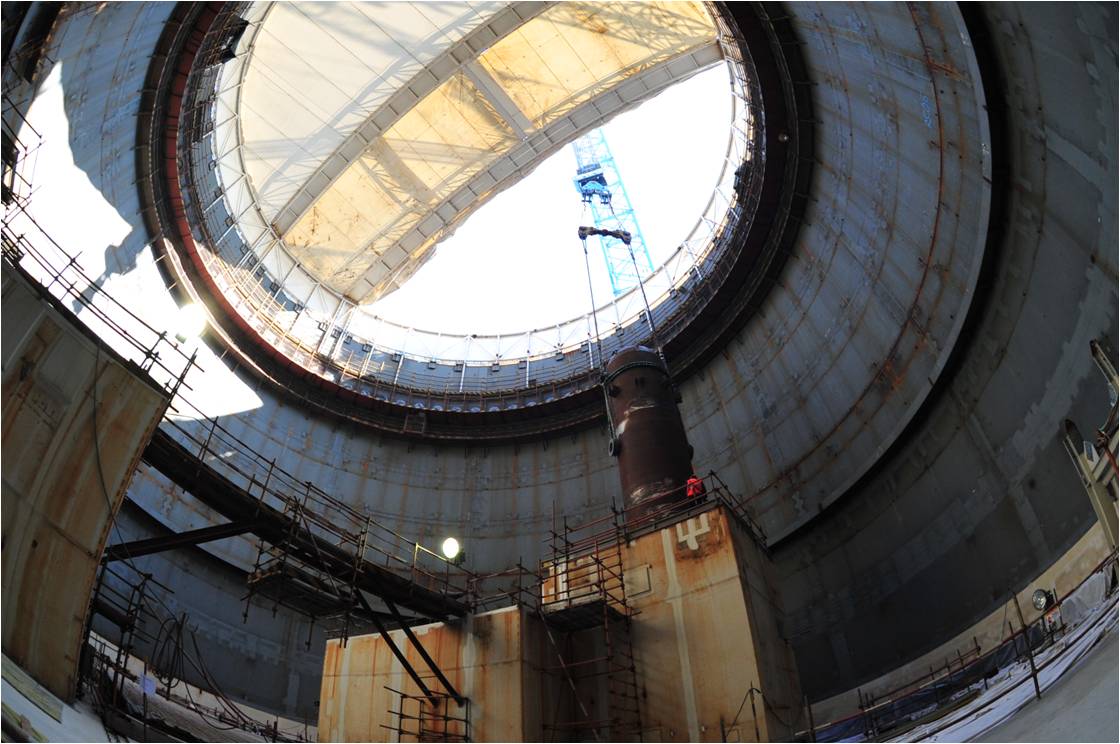

      7时28分,随着吊装令的下达,稳压器在2600吨大吊车的牵引下,从运输鞍座上被吊起,在经历了翻转竖立、支架拆除、起吊、停钩、下落等步骤后,于11时整成功就位于核岛稳压器房间稳压器垂直支撑上。整个吊装过程历时3时32分,安全平稳,质量受控。

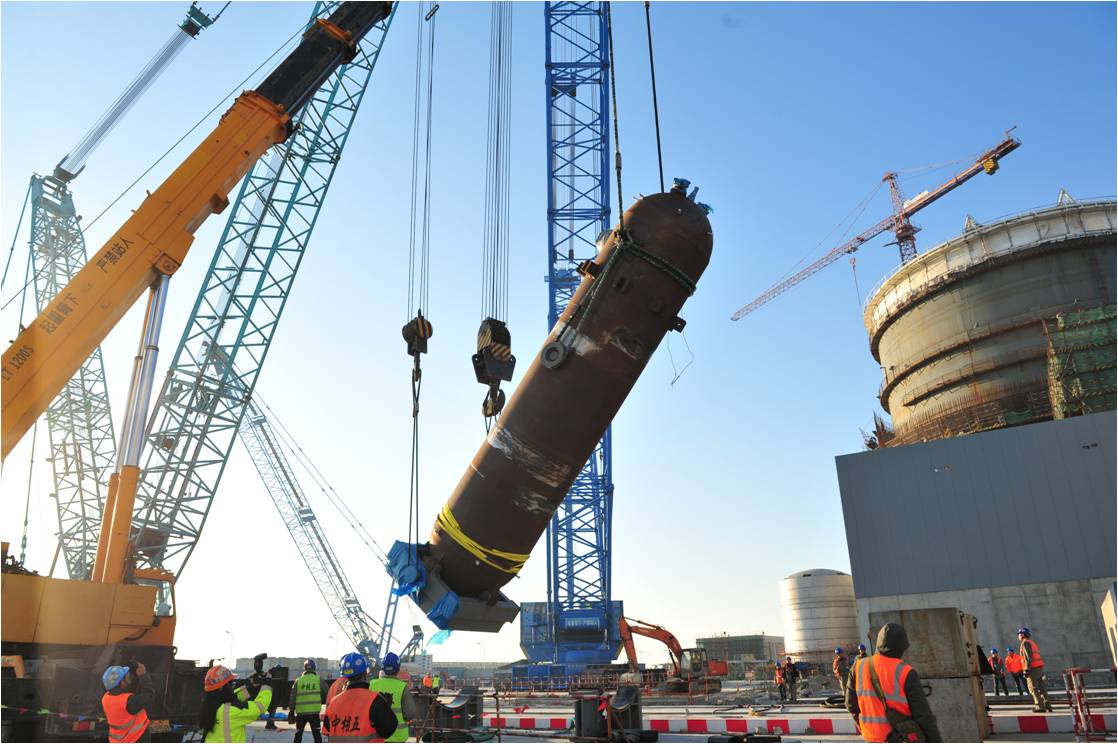

 起吊

      稳压器是核岛反应堆冷却剂系统的主设备之一,就位于核岛安全壳厂房,核安全等级为一级。稳压器设备整体呈圆柱状,高约13.739米,重约100吨。在RCS系统中,稳压器提供了其内在冷却剂的液体与蒸汽维持饱和状态的平衡点,以在核电厂稳态运行及瞬态时控制反应堆冷却剂系统的压力。
      在稳压器吊装前,三门现场管理机构基于现场情况,提前编制方案,并对设备就位房间和吊装通道的准备情况进行全方位的检查,对吊索具进行调试,并对可能出现的异常情况制定应急预案,确保了本次吊装作业的顺利完成。
