防城港核电站1号机组弹簧隔振器释放完毕

来源: 中国能建安徽电建二公司防城港核电项目部 发布日期:2014-08-12

      8月8日,由中国能建安徽电建二公司承建的防城港核电站1、2号机组常规岛建安调现场传来喜讯,1号机组弹簧隔振器释放完毕,并达到设计要求,比原计划提前4天完成,为该机组下一阶段发电机冲转以及并网发电创造了条件。

      7月22日,项目部安全环境部、建筑施工队、工程部测量队、汽机设备队等在2号会议室进行1号机组弹簧隔振器释放技术交底。承担任务的施工队按照分工开始进行释放前准备工作,其中建筑队在一组组弹簧隔振器前,搭建脚手架释放操作平台;测量队用螺旋内径千分尺对所埋设测量基准点上表面至基础台板底面的高度进行测量,按基准点编号进行记录。

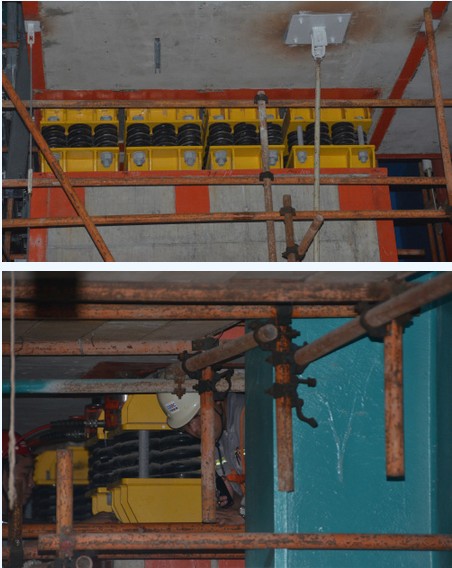

      7月24日9点,承担此次释放操作任务的汽机设备队,开始在1MX厂房6米层,进行首组弹簧隔振器释放。他们首先用液压泵加压千斤顶升高, 隔振器顶部的反作用力压缩预紧的弹簧使螺母松动、顶部出现空隙。然后将隔振器的4个螺母松开至螺杆底部,抽出隔振器顶部附加的安装预压高度的垫片,除去安装时包裹在隔振器顶部的塑料保护薄膜,最后让液压泵减压,千斤顶降低,隔振器顶部的反作用减小使其弹簧伸长达到弹性受力状态。测量人员在隔振器释放前后,对隔振器总高度的变化数据都做好了测量记录,这些记录为保证汽轮发电机最终找中的顺利进行奠定了基础。

      8月8日17点40分,经过释放前、释放中、释放后的过程控制及三次调整,各基准点测得的高度与释放前的差值均在±0.5mm范围内,达到设计要求,宣告释放完毕。

      广西防城港核电站一期1、2号机组的汽轮发电机组采用半速机,针对其低转速、低频率的特点,在汽轮发电机平台基座处安放弹簧隔振器,可确保基座与平台下的混凝土框架柱隔离,形成弹性基座。每台机组采用6种类型22组共66个弹簧隔振器进行支撑,每组由2到4个隔振器组成,每个隔振器都按照运行荷载的120%进行了预压。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
