用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  聚焦核电  > 三门一号机组堆内构件安装阶段实体工作全部完成

三门一号机组堆内构件安装阶段实体工作全部完成

来源:国核工程有限公司 发布日期:2014-08-22

       2014年8月18日11时,依托项目三门一号机组上部堆内构件最后一次吊装顺利完成,标志着三门一号机组堆内构件(简称RVI)安装阶段的实体工作全部完成。
       RVI是AP1000核电站的核心设备之一,安装在反应堆压力容器内,支承和容纳堆芯组件,为堆芯组件和控制棒等提供导向、保护、定位和支承,使反应堆能够安全、可靠和稳定地运行。RVI由上部堆内构件和下部堆内构件、压紧弹簧、旋锁嵌入件和旋锁螺栓等主要部件组成。

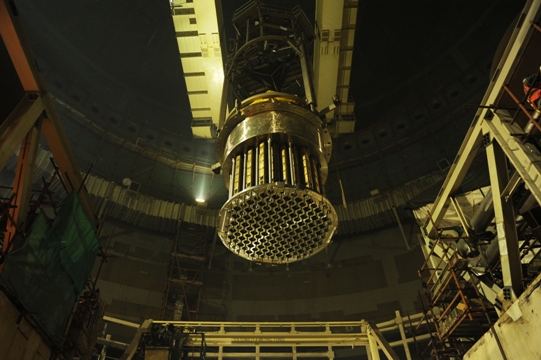

(上部吊装)

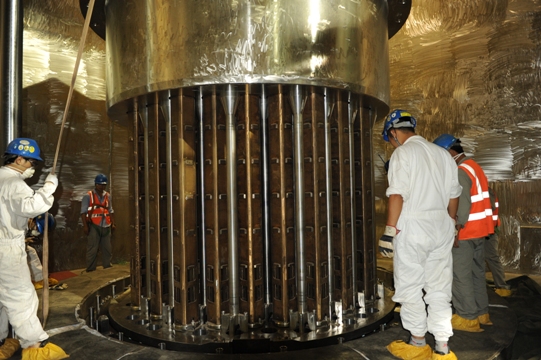

(与下部对接)
      RVI安装是AP1000关键施工路径上的重要施工活动,具有施工周期长、安装精度要求高、安装人员素质要求高、施工风险大、施工工序繁琐等特点。三门一号机组RVI安装工作自2013年11月30日开始,至今历时约8个半月。施工期间,在国家核安全局及三门核电的支持下,西屋公司、中核建五公司及三门SPMO等多方通力协作、积极配合,最终实现了AP1000首堆机组RVI安装阶段的实体工作的顺利完成。
      RVI安装工作的顺利完成也为三门一号机组一回路系统的移交和冷试工作的开展奠定了基础。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
