三门一号机组PMS系统成功移交

来源: 中国核电信息网 发布日期:2014-09-03

      8月29日,随着依托项目三门一号机组PMS系统移交签字,标志着PMS系统正式移交西屋进行PMS补充测试。
      PMS系统为AP1000机组唯一的1E级数字化仪控系统,为电厂的非正常状态提供监视,在必要时触发适当的安全相关功能,使电厂达到并维持在安全停堆状态。

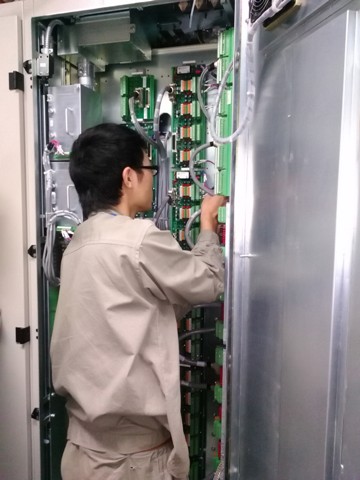

      PMS机柜安装对房间的温度、湿度有着严苛的要求,同时清洁需达到核清洁要求。安装过程在三门SPMO、西屋和相关方的全程监督下进行。保证了每个房间的机柜引入顺序,机柜的领用、运输、引入和安装,包括盘柜焊接过程准确无误,确保PMS机柜安装每一步都严格按照安装导则和西屋要求进行。
      三门一号机组PMS盘柜成功移交西屋进行补充测试,为PMS系统测试的关键路径工作争取了宝贵的时间,也为PMS支持工艺系统调试和冷态水压试验奠定了坚实的基础。
