8月20日17时08分,随着并网指令发出,中核集团所属福清核电1号机组主控室大屏幕上显示发电机已带上初始负荷——1号机组首次并网成功。
夜幕下的福清核电厂
2008年11月21日,一号机组开工仪式

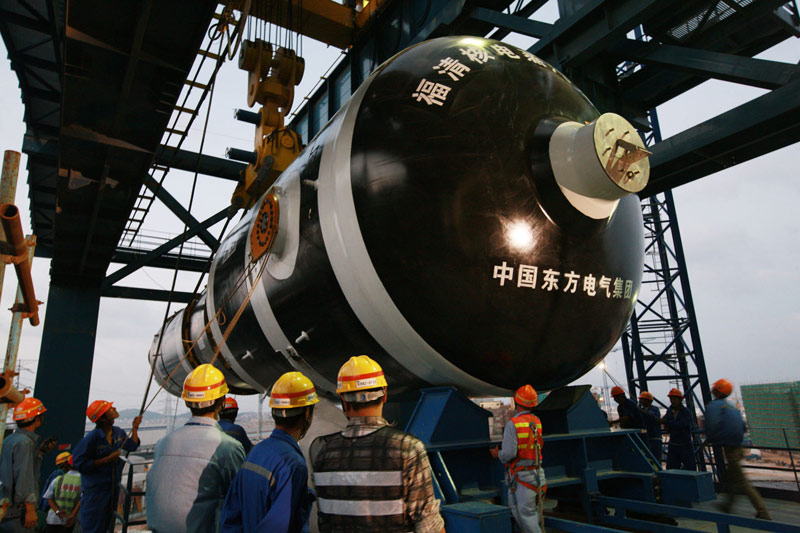

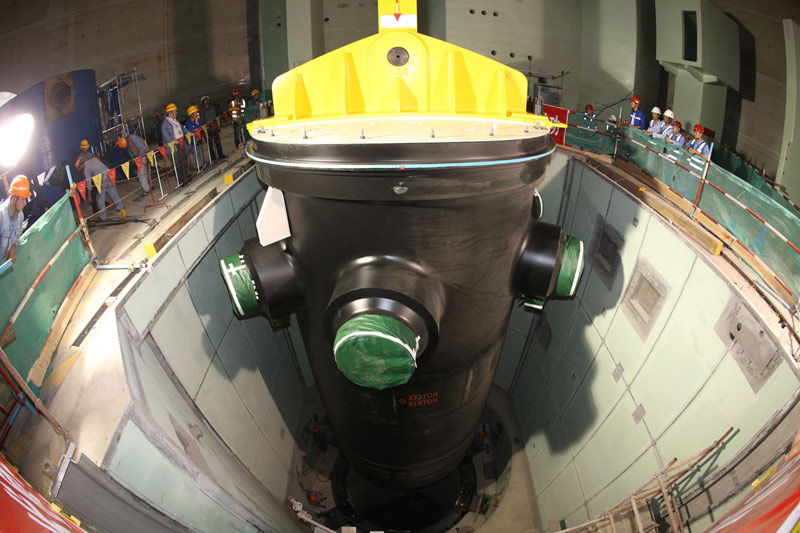

2011年6月29日,1号机组压力容器引入

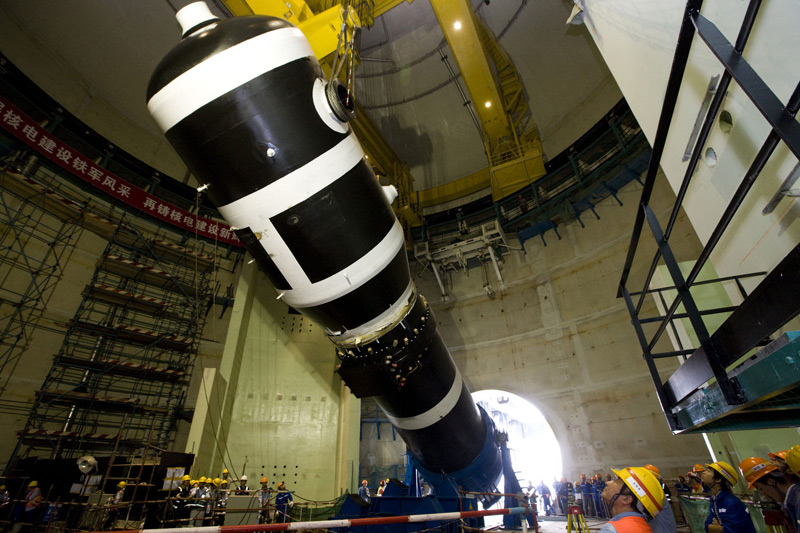

2011年9月27日,1号核岛首台蒸发器吊装。

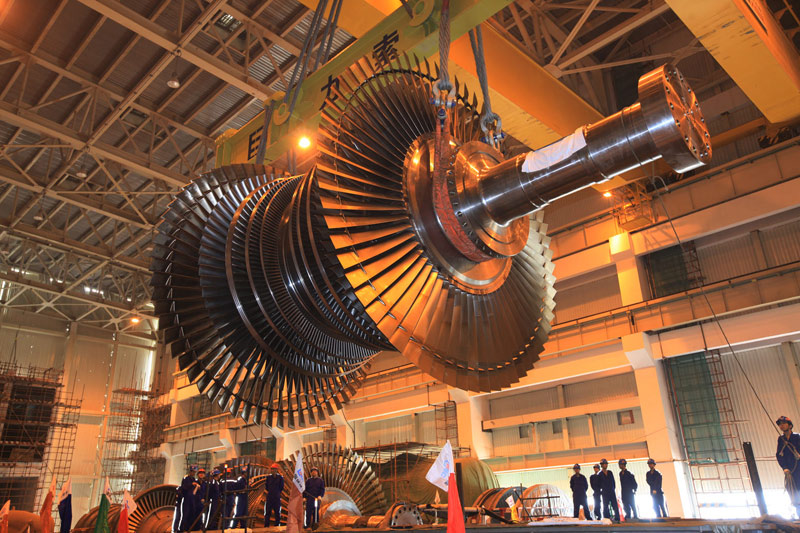

2012年9月22日,一号机组汽轮机组吊装
2012年9月25日,2号机组核岛2号蒸发器吊装进20米平台。

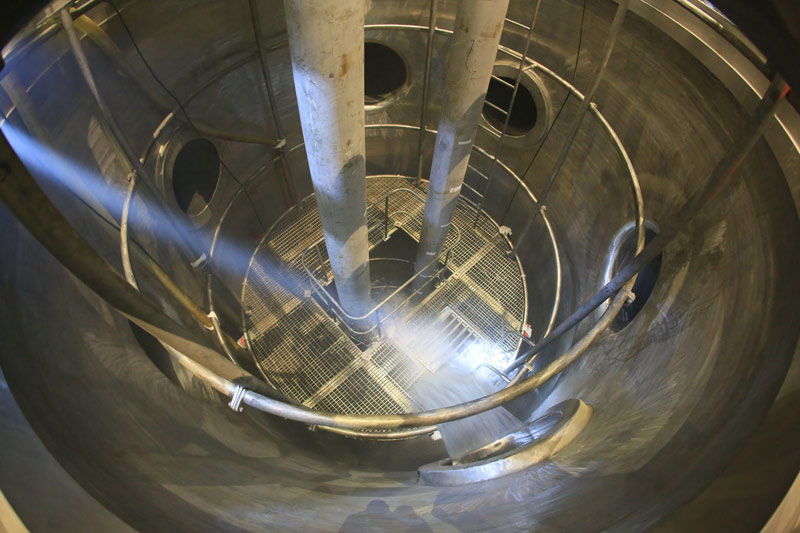

2012年10月16日,压力容器进水。

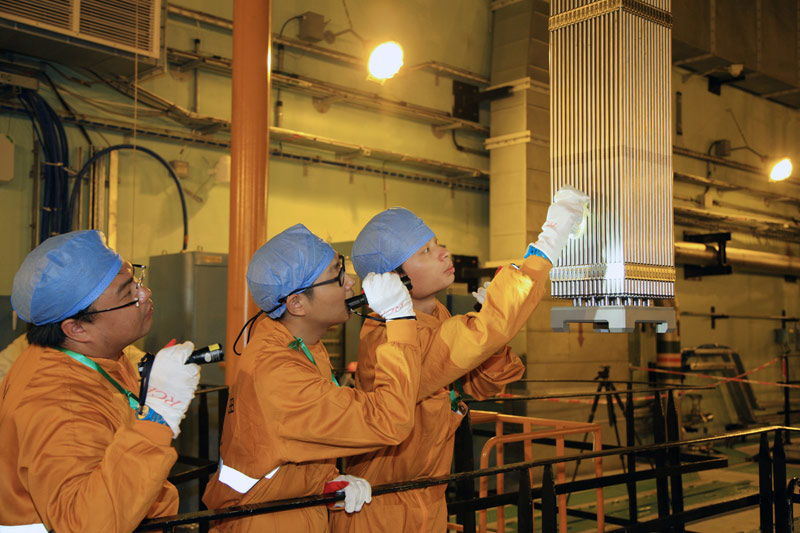

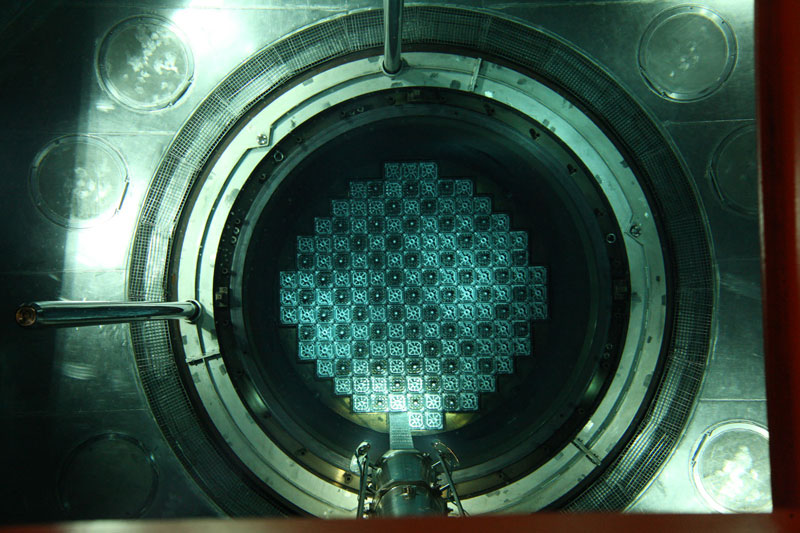

2013年7月12日,核燃料装填。

2013年7月24日,3号机组1号蒸发器吊装就位。
2014年5月30日,一号机组首次装料内部。
2014年6月6日,1号机组圆满装料结束。

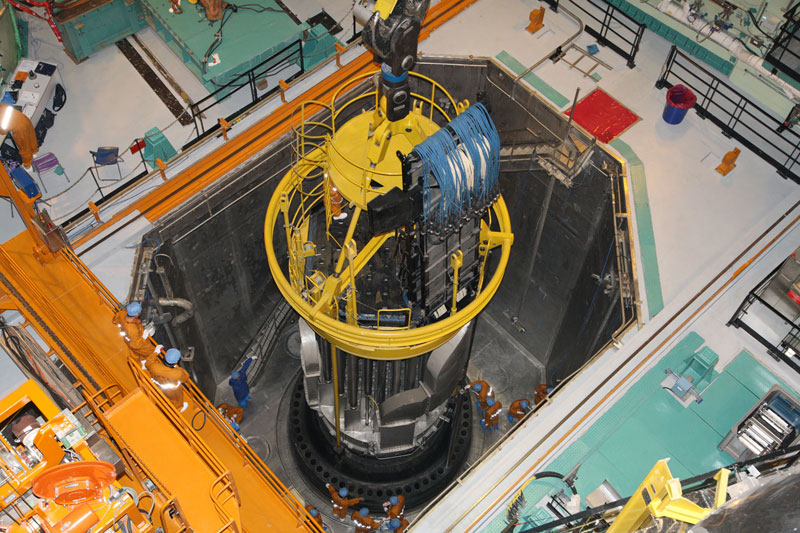

2014年6月14日,1号机组反应堆压力容器扣盖。
