您的位置: 中国核电信息网  >  国内核讯  > 你猜 27台在建核电机组羊年谁最快?

你猜 27台在建核电机组羊年谁最快?

来源: 能见派微信 发布日期:2015-01-08

     2014年核电建设提速,我国运行核电机组21台,装机容量1902万千瓦,在建的核电机组有27台,装机容量2953万千瓦,在世界上在建机组数排第一位,核电股票也跟着热闹起来。一年了,这些机组都处于什么状态?新浪财经能见派最新统计的在建核电机组信息热腾腾出炉,看看2015年谁将跑在前面。

核电美图

中国在建核电机组2014年最新进展一览:

      二代及二代+核电机组中:方家山1号机组、红沿河3号机组、阳江2号机组、福清2号机组、宁德3号及4号机组、昌江1号机组、防城港1号机组等共计8台核电机组有望在2015年投入商业运行。

      公开资料显示,方家山1号机组已经具备商业运行条件,进入商业运行已经是分分钟的事情了。红沿河3号机组此前公布的信息是预计年底并网,虽未见公开的并网信息,但CPR1000核电机组已经有多个成功投产项目在前,工期变化不会太大,2015年投入商运也将是意料之中。阳江2号机组也有望2015年投入商运。

      此外福清2号机组有望明年8月并网发电。宁德3号、4号机组分别计划于2015 年4 月15 日和2015 年12 月15 日建成投产。昌江核电1号机组按计划将于2015年5月投入商运。防城港一号机组也计划在2015年商运。

      三代核电机组中:三门核电站及海阳核电站因主泵等关键设备出现问题,工期延后,投产时间目前难以预料,如进展顺利,2015年年底三门1号机组有望进入商业运行。

      具有四代技术特征的核电机组:石岛湾高温气冷堆预计2017年底投产发电。

      从统计信息不难看出,我国核电行业即将步入快速发展期,2014年核电建设已经全面回暖,先后有阳江1号机组、宁德2号机组、红沿河2号机组、福清1号机组等四台机组于2014/03/25、2014/05/04、2014/05/13、2014/11/22投入商业运行。此外我国自主三代核电技术“华龙一号”获得路条,落地福清5、6号机组以及防城港二期3、4号机组。

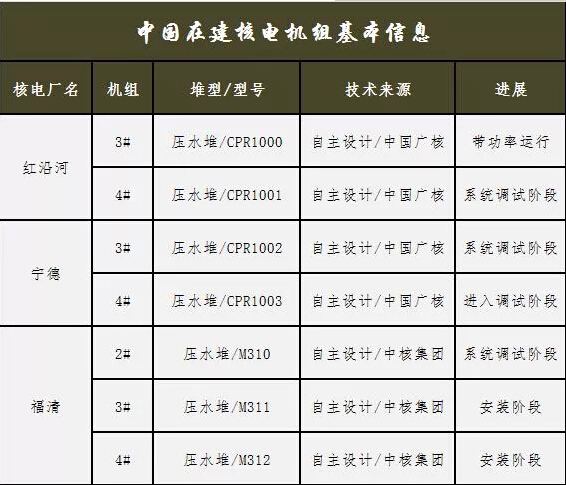

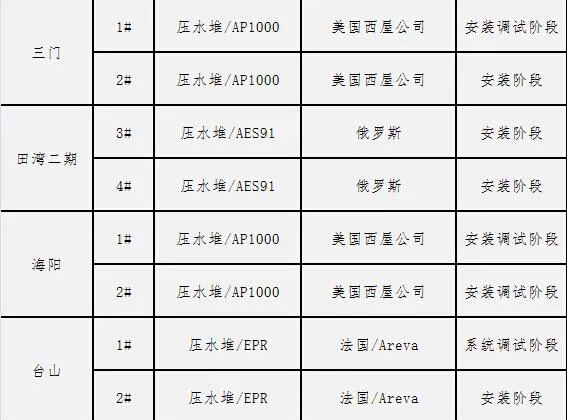

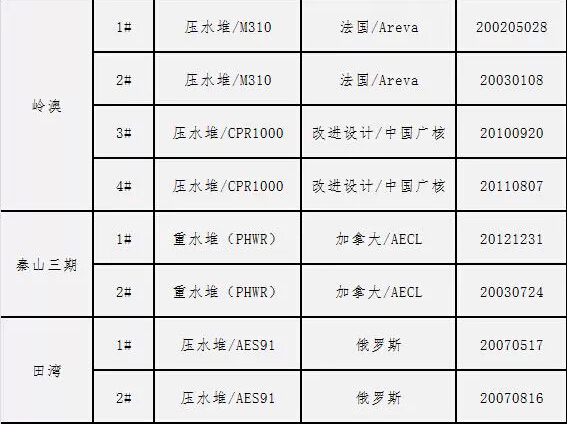

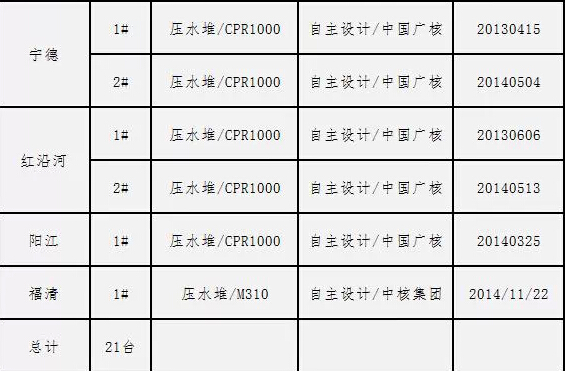

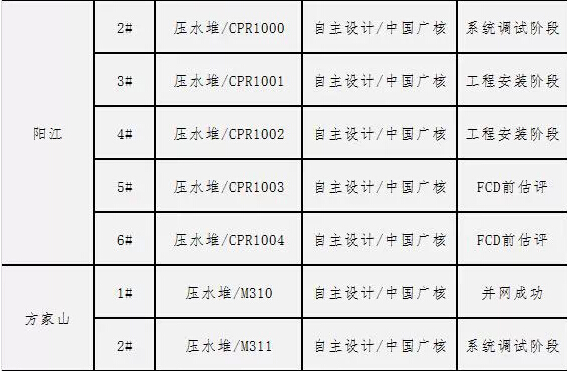

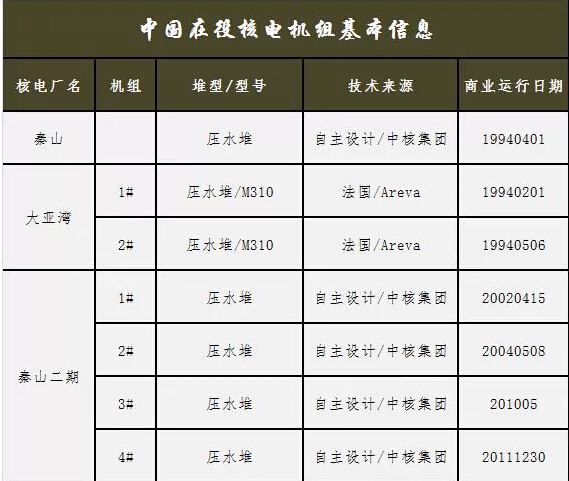

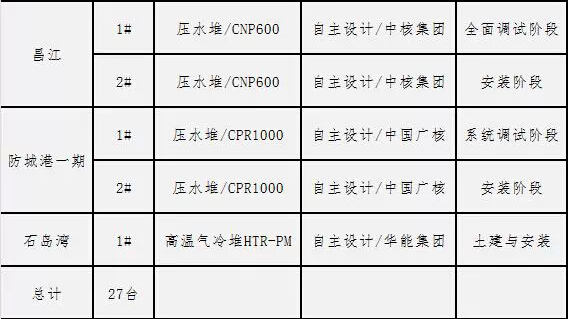

      目前中国在役核电机组基本信息如下:

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
