来源:中国核工业华兴建设有限公司 发布日期:2015-05-15

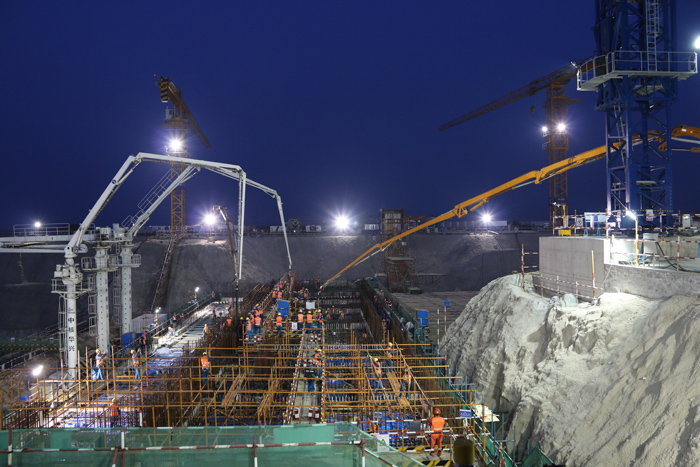

4月25日,CAP1400国核示范工程1号常规岛厂房过渡跨底板混凝土浇筑正式开始,历时60小时52分钟,顺利完成,累计浇筑混凝土约4000m³。 CAP1400国核示范工程1号常规岛过渡跨是常规岛汽机厂房与核岛辅助厂房之间的过渡区域,跨度为13.7m,核岛的14个辅助系统将布置于此。 此次浇筑是CAP1400国核示范工程首次高强度、大体积混凝土浇筑施工。浇筑结束后,将进行约30天的混凝土养护工作,对混凝土实行24小时不间断温度与应变监测,目前混凝土养护状态良好。此次过渡跨混凝土的顺利浇筑,为1号核岛筏基大体积混凝土浇筑积累了施工经验。(国核示范工程项目部)
