海阳核电1号机组核岛联合冲洗正式开始
来源: 海阳核电工程施工总承包部
发布日期:2015-07-29
7月24日中午1点39分,随着海阳核电1号机组正常余热排出系统泵顺利启动,海阳核电1号机组核岛联合冲洗的序幕正式拉开。

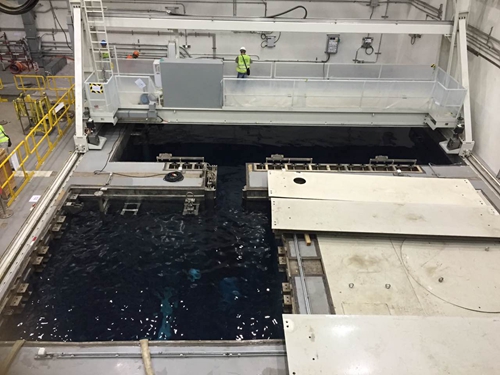

乏燃料水池进水、正常余热排出泵抽水
核岛联合冲洗也称“核回路冲洗”,海阳核电1号机组核岛联合冲洗分为RNS及乏燃料池冲洗,RCS、RNS、CVS联合冲洗,PXS安注系统RV排水冲洗,IRWST循环冲洗及重力冲洗,RV及主管道最终清洁五个阶段。这是对核岛主系统及与之相连的安全系统和核辅助系统施工水准的一次考量,联合冲洗的各个系统施工技术含量及施工难度高,冲洗流程复杂,是核岛工程建设的重要里程碑之一。核岛联合冲洗是海阳核电1号机组第一个核岛多系统联合调试的大型综合性试验。核岛联合冲洗的顺利实现将为机组冷试提供先决条件。
根据2015年3月15日发布的核岛联合冲洗里程碑定义,核岛联合冲洗共涉及相关工艺、仪表控制移交包共计47个。截止2015年3月15日,尚有15个关键移交包未完成移交,其中包括反应堆冷却剂系统移交包(RCS-01)、正常余热排出系统移交包(RNS-01)、非能动堆芯冷却系统移交包(PXS-01/02/03/04)、化容控制系统移交包(CVS-01/02)、乏燃料冷却系统移交包(SFS-01)这几个关键系统移交包在内。此时距离计划完成时间仅4个月,要在这4个月内完成剩余的1285m管道、859个支架、669根电缆、615块表计安装、908道焊口拍片等工作,时间非常紧迫,短期内施工工作量巨大。同时,面对材料到货滞后、设计问题处理流程长等客观条件,此刻,所有难题都显现在大家眼前,然而,作为一支久经考验的专业化核建施工队伍,中核五公司海阳总包部采取多种措施排除万难,确保里程碑节点的目标如期实现。
海阳总包部领导高度重视联合冲洗里程碑,为推动里程碑节点目标顺利实现,由总包部经理部指导,组织成立了由工程管理部、系统移交包、技术部、物资部、各施工队、各专业技术室组成的联合冲洗里程碑突击专项小组,充分授权里程碑专项小组处理相关系统移交包施工、技术和物资任务,良好的组织保障措施有力的推动了里程碑各项工作。
里程碑突击专项小组通过每日召开里程碑推进会议,形成里程碑专项施工日计划,由项目经理部带队,专项小组参与,每日检查施工任务完成情况,对施工过程中出现的不可预见的技术、物资问题,做到当日发现,当日解决,日事日毕的工作态度保证了联合冲洗里程碑按期开始。
海阳总包部表示,在接下来的核岛联合冲洗各阶段,将继续保持饱满的工作态度,确保核岛联合冲洗里程碑按时、按质完成,争当公司攻坚克难的先锋铁军。
海阳核电工程施工总承包部:蔡浩/文 黄光慧/图
