海阳核电二号核岛穹顶成功吊装创下国内穹顶吊装误差值最小记录

来源:中国核电信息网 发布日期:2015-09-18

      9月12日7点57分,经历1小时50分紧张的起吊、旋转、行走、校正、对接等一系列高精度动作,我国首批三代核电AP1000自主化依托项目山东海阳核电项目二号核岛穹顶成功吊装。此次穹顶吊装受力均匀,下口水平度偏差仅109毫米,创下国内穹顶吊装误差值最小记录。

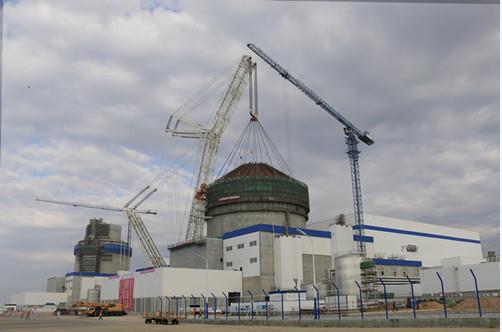

起吊

      穹顶作为AP1000核岛厂房的房屋顶,和屏蔽墙一起构成了防止安全壳内放射物质发生泄露的保护屏障。此次吊装的穹顶由中核二四公司制作完成,上口直径近13米,下口直径41余米,高近11米,重达800余吨,起吊重量近900吨,呈圆台状,是国内所有核电堆型中尺寸最大、重量最重、结构最为复杂的钢结构。

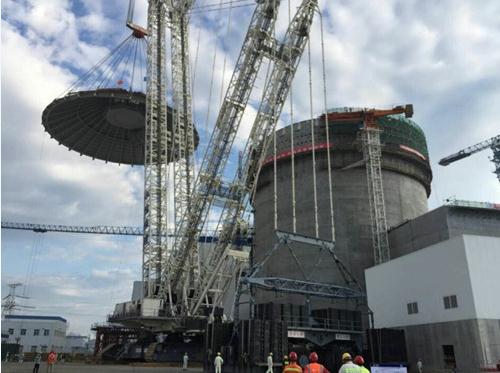

行走

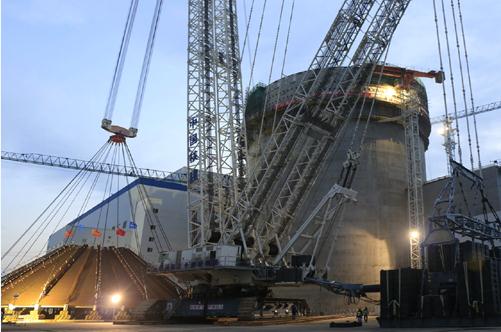

      在此次吊装中,中核二四以海阳一号核岛穹顶吊装的良好实践为基础,积极组织专家对穹顶吊装方案进行专业评审,充分考虑了气候、过程操作等风险因素,严密规划了吊车的行径路线及吊装过程,妥善解决了穹顶重量重、焊接工艺复杂、迎风面积大、中心偏心大、吊装就位高度和对接精度高等工程难题,顺利实现了穹顶吊装的精准就位。
海阳AP1000核电二号核岛叠合式钢穹顶的成功吊装,标志着海阳核电二号机组正式由土建施工阶段转入全面安装阶段,为海阳核电的投产运营奠定了坚实基础。
