中国外运助力“华龙一号”首堆

来源:中国核电信息网 发布日期:2016-01-12

我们与“华龙一号”的第一次亲密接触

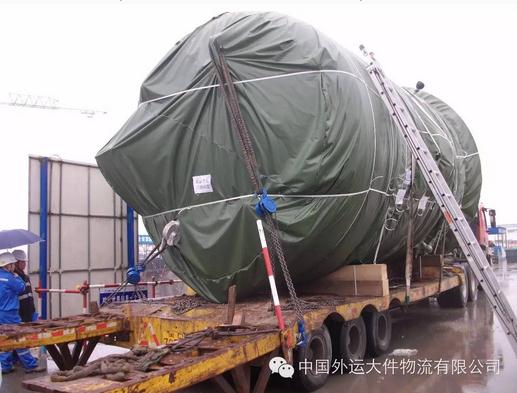

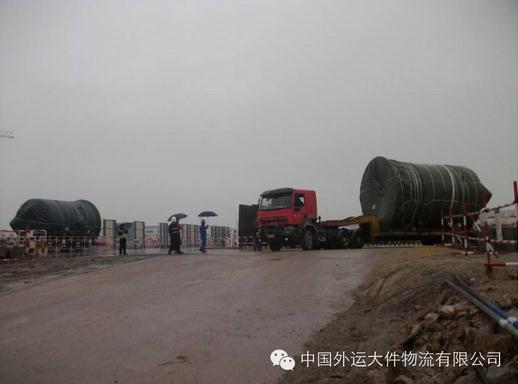

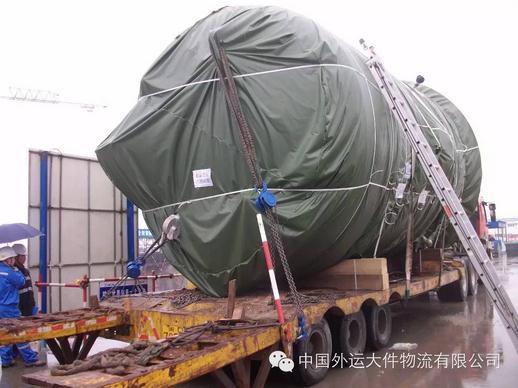

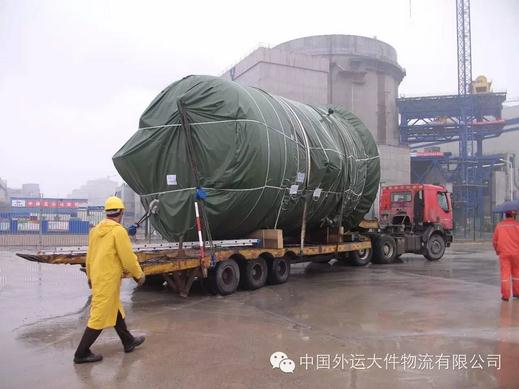

  图说:2016年1月5日15时03分,经过两个小时的冒雨作业,运输福清核电5#机组硼注箱的车辆稳稳地停靠指定卸车位置。福清核电5#在建机组采用的是中核“华龙一号”技术,这次操作也是外运大件核电团队首次参与“华龙一号”全球首堆示范工程。

时间紧迫的运输任务

  元旦假期刚过,外运大件福清核电现场项目部即收到业主通知,由于现场安装进度要求,需要于次日(即1月5日)将福清核电5#机组硼注箱从堆场运输至现场安装位置。时间非常紧迫,项目部接到通知后立即启动相应工作程序,组织施工人员和施工工机具,并对设备进行了实际查看和测量。硼注箱长6.9米,最大直径4.5米,重约20吨,下部由两个木制鞍座支撑,设备由地面堆场运输至核岛底部安装位置。核电无小事,经验丰富的操作团队立即投入紧张的运输准备工作中。

大下坡+急转弯+路面湿滑

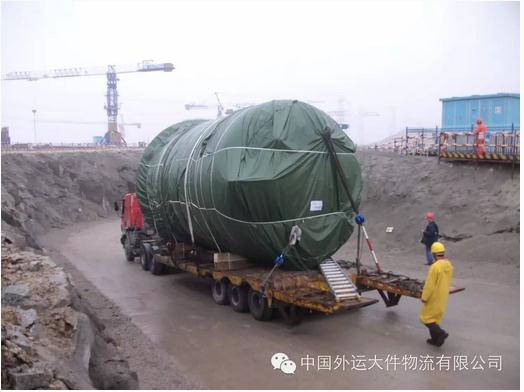

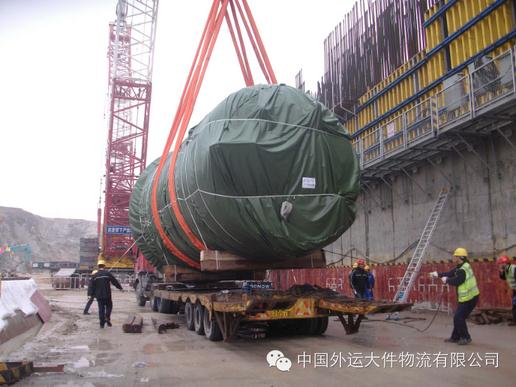

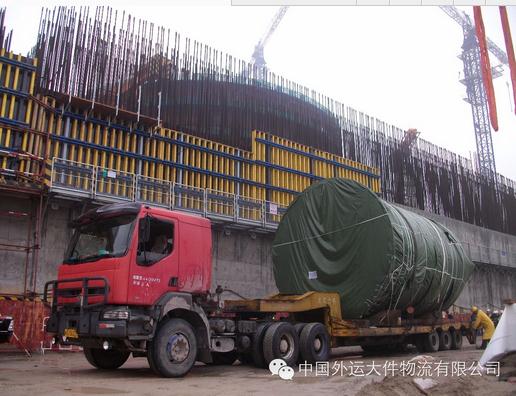

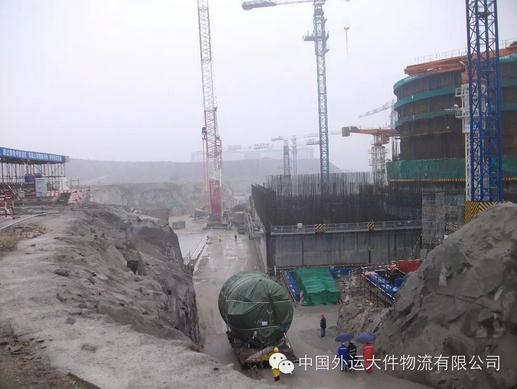

  经过对运输道路的勘察,运输距离约六百米,但是地面到安装位置为下坡,高度差在四十余米,最大坡度约为20°,且中间有一个90°急转弯,并存在横向坡度。考虑到运输难度较大,现场启动了高风险作业程序,充分考虑到了在施工作业中可能发生的危险,并提前做好应对措施。

细节保障安全

  运输当日天公不作美,天空下起了雨。但由于现场安装进度的紧迫性,CNPE现场决定在保证安全的前提下按原计划进行作业。

  此次运输的难度主要是下坡坡度较大,加之下雨,地面和设备都相对湿滑,更增加了运输难度。设备装车后,采用八字封刹的方式固定设备,同时根据既定方案设定以及设备的特性,在两个鞍座中间衬垫了一道枕木增大摩擦力,同时设备中部采用吊装带围捆紧固的方式,将设备固定在车板上。考虑到雨天对道路和设备的影响,为保证设备运输万无一失,施工人员将设备和车辆鹅颈之间的空隙用枕木保护性抵住,另外还随车准备了多个木方,以应对车辆抱死打滑现象,对设备运输安全起到了防范和保护作用。

  福清核电5#机组硼注箱是2016年福清核电现场运输的第一件大型设备,也是外运大件首次参与“华龙一号”设备运输工作,由于存在较大的运输难度,加上“华龙一号”的高关注度,福清核电业主、现场CNPE各部门和各参见单位都高度重视。现场操作人员周密部署,谨慎操作,再次体现了外运大件的专业实力。

  此次运输是我司参与福清核电5、6#机组建设的一个良好的开端,项目团队想业主之所想,急业主及所急,始终坚持“服务创造价值”,专业的操作水平、高效的反应速度和优质的服务质量再次受到了业主的肯定!

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
