用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  聚焦核电  > 三门核电1号机组首台主泵安装完成

三门核电1号机组首台主泵安装完成

来源:三门核电有限公司 发布日期:2016-01-29

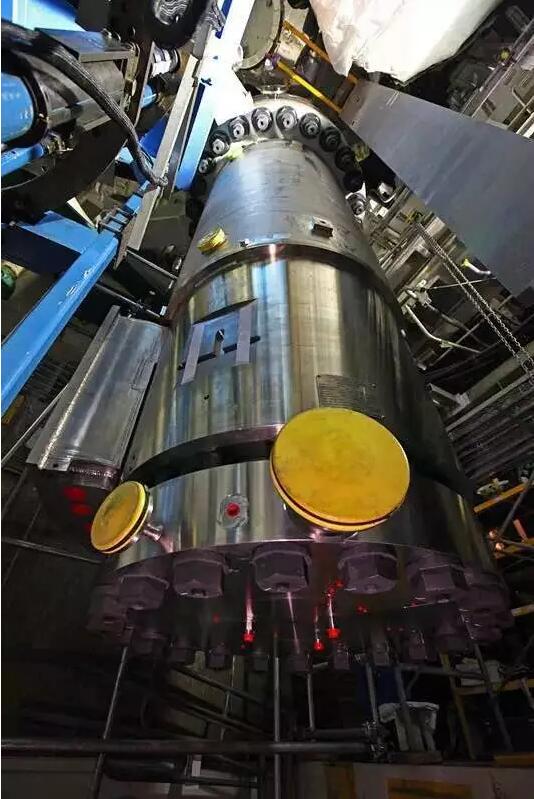

  2016年1月28日9时57分,三门核电1号机组首台主泵安装完成,安装工作共用时29天,较计划提前1天完成。首台主泵的顺利安装积累了宝贵的安装经验,同时为后续的冷试工作创造了先决条件。

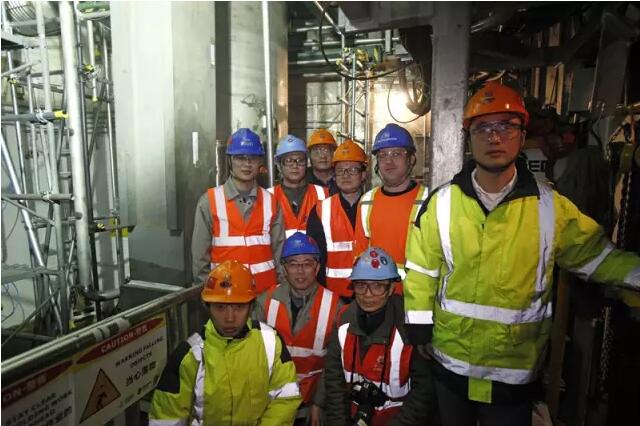

  三门核电、西屋公司、SPMO(现场项目管理机构)、中核五公司等多家单位成立了主泵安装联合专项小组,采用“5+2,白加黑”7天24小时的工作方式,日夜不停地开展工作。安装期间,三门核电总经理刘敬、副总经理王秀启多次亲临现场检查指导,并积极通过各方高层协调解决安装过程中的设计设备问题,对现场主泵安装团队进行慰问;安装团队互通协作、沟通顺畅,对于发现的问题不分日夜,高效解决。同时,专项小组严格按照主泵安装程序和方案进行过程管控和质量把关,最终顺利完成首台主泵的全部安装工作。

首台主泵安装关键节点:

首台主泵安装工序共计208步,计划用时30天。

1月6日12:57,首台主泵完成翻转竖立;

1月7日3:38,主泵吊入SG-B腔室并就位至主泵小车上;

1月14日21:36,主泵顶升至泵壳内设计位置;

1月20日16:10,主泵C型环密封焊接完成;

1月27日8:30,主泵24根主螺栓加热拉伸完成,拉伸量满足设计要求;

1月28日9:57,主泵热交换器安装完成,标志着首台主泵成功安装完成。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
