“华龙一号”海外首堆完成核岛钢衬里模块化施工
来源:中国核电信息网 发布日期:2016-05-06

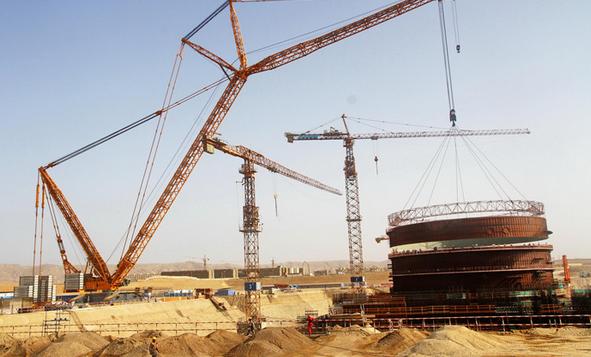

5月3日,中核华兴公司承建的海外首个“华龙一号”核电站——巴基斯坦卡拉奇核电站2号机组最后一个钢衬里模块比计划提前15天吊装就位。这标志着卡拉奇核电站2号机组核岛模块化施工圆满结束,也标志着模块化施工技术首次在海外“华龙一号”机组成功运用。
卡拉奇核电站2号机组钢衬里模块化施工共分4个模块,分别进行4次模块化吊装。前3个模块分别于今年的2月6日、3月18日、4月10日顺利吊装就位。
在2号机组的模块化施工中,中核华兴公司科学组织,合理优化现场资源配置,统一调度、明确分工、细化责任,有效克服了现场高温、风大且风向不定等一系列困难。同时,积极主动与上游及其他参建单位沟通,结合现场实际制定有效的施工方案,优化施工工艺,及时解决施工过程中遇到的难题。积极采用新技术、新方法,保证现场施工的安全和质量,有效推动了模块化施工的顺利进行,为“华龙一号”顺利出海奠定了坚实基础。(刘兴周)
