继5月25日16时38分海阳核电1号机组反应堆压力容器(RV)一体化顶盖就位后,5月27日清晨6时38分,顶盖螺栓安装拉伸工作顺利完成,标志着RV密封工作圆满结束。此项工作从25日8时顶盖O型环开箱,到27日安装完成,用时46小时38分钟,比计划用时59小时提前12小时22分。
顶盖就位后,山东核电、海阳spmo和建安单位一鼓作气,准确实现了技术文件要求的螺栓伸长量,于5月27日上午6时38分完成了螺栓拉伸工作,为RV密封工作画上了圆满句号,为后续冷试工作顺利开展奠定了基础。来源:国家电投

上部堆内构件吊装

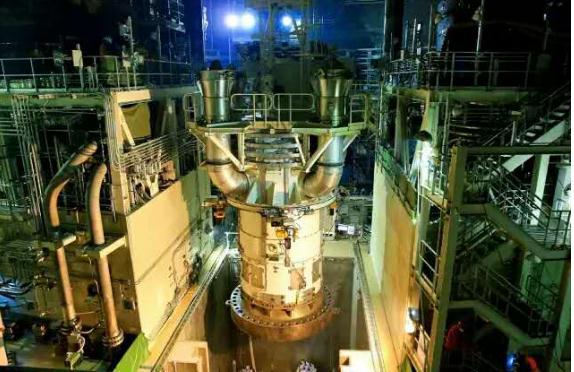

一体化顶盖吊装中
