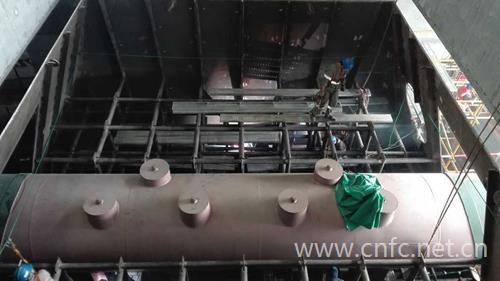

6月30日12时5分,石岛湾常规岛凝汽器内置4#5#联合低加穿装就位完毕。
高温气冷堆凝汽器为单壳体、单背压、表面型、双流程、横向布置,主要由接颈、壳体、水室、排汽接管等构成。4#5#联合低加安装于凝汽器接颈内,且在汽轮机安装的主关键路径上。前期凝汽器基础移交滞后4.5个月,为减少基础滞后带来的不利影响,项目部组织施工人员加班加点进行赶工,为汽机安装主线争抢宝贵工期。
本次低加顺利就位,为后续汽机扣缸以及汽机盘车目标节点的实现抢回8天宝贵工期。
