用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  聚焦核电  > 海阳核电1号机组冷试后役前检查工作完成

海阳核电1号机组冷试后役前检查工作完成

来源:山东核电 发布日期:2016-07-28

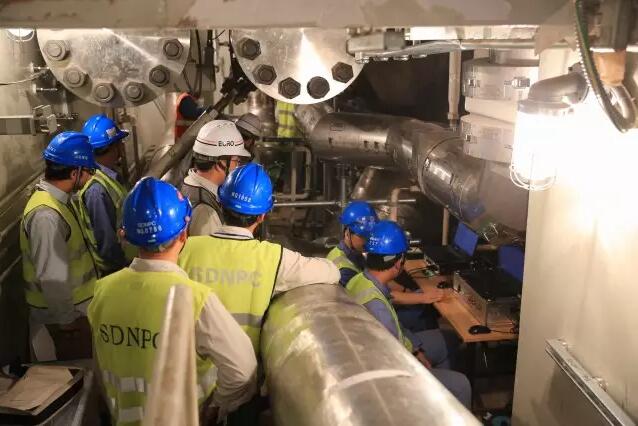

  7月26日上午10时30分,随着蒸汽发生器与主泵连接焊缝检查的顺利完成,海阳核电1号机组冷试后役前检查全面完成。

  此次役前检查自7月2日冷态水压试验结束后开始,历时25天。期间圆满完成了蒸汽发生器一次侧、稳压器、反应堆冷却剂泵、堆芯补水箱、非能动余热排出热交换器等关键设备和531条管道焊缝的役前检查,为后续的热试奠定了坚实的基础。

  本次役前检查时间紧、任务重、交叉作业风险高、检查项目繁多。为使役前检查占用冷试至热试关键路径窗口时间最小化,山东核电与国核运行、中核五公司等参与各方密切沟通、协同作战,组织编制了专项实施方案,集中、合理安排役前检查计划,在检查开始之前,梳理完成了全部待检部件需要的配合工作,并在后续工作中严格执行程序,严守安全作业底线,最终保证了役前检查工作的圆满完成。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
