来源:福清核电 发布日期:2016-12-05
12月1日18时11分,福清核电站2号机组所有大修检修及试验工作全部完成,机组具备并网条件,该机组201换料大修顺利结束。本次大修作为福清核电2号机组首次大修,于今年9月28日15时正式开始,共历时64.1天,较原计划69天工期提前近5天。

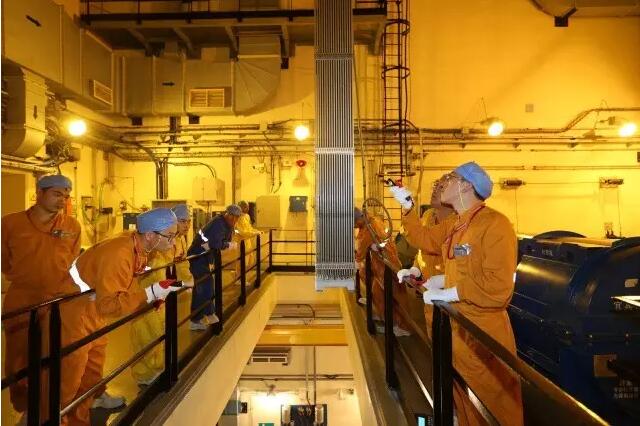

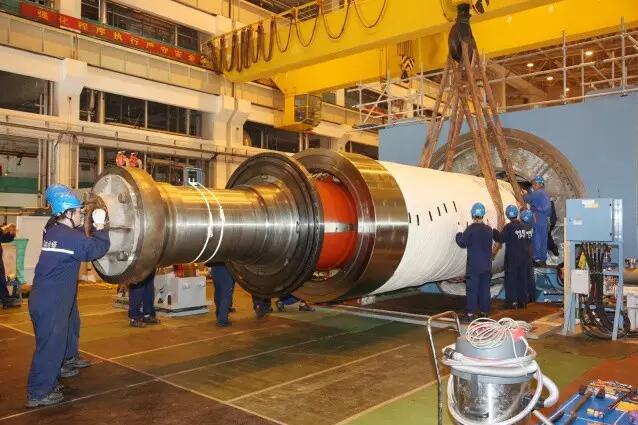

201大修共完成检修工作9671项,其中预防性维修项目4490项,定期试验949项,变更改造115项。在高质量完成三大试验(反应堆压力容器全面在役检查、一回路水压试验、安全壳整体打压试验)的基础上,顺利完成装卸料、汽轮机高中压缸检查、发电机抽转子、2号主泵机封更换、主辅厂变预防性维修等重要维修工作,此外还进行了稳压器裙座焊缝处理、BOSS焊缝排查及检修等重要检修、改造工作。
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
