三门核电2号机组二回路水压试验取得圆满成功
来源:三门核电工程施工总承包部 发布日期:2016-12-16

12月9日22时10分,随着系统压力降至设计压力之下,三门核电2号机组二回路水压试验取得圆满成功,为三门核电2号机组后续冷试奠定了基础。

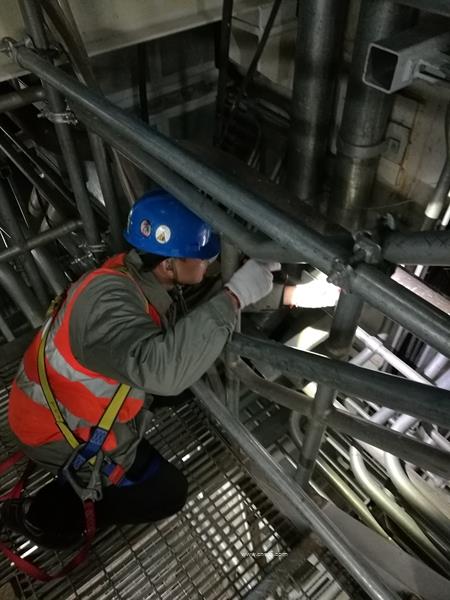

二回路水压试验范围包括蒸汽发生器、主蒸汽管道、主给水管道、启动给水部分管道和蒸汽发生器排污管道。二回路水压试验是三门核电2号机组核岛主系统首个大型综合性试验。二回路水压试压期间,由三门核电业主人员、国核SPMO人员和公司三门总承包部人员共同组成的试压小组人员需对压力范围内所有管道焊缝、阀门以及连接件进行检查,保证水压试验真实有效。
12月9日15时40分,系统正式升压,压力试压按照试压方案一步一步顺利进行,随着一次次现场迅速出击,高效的完成了各个平台的检查任务。21时7分系统达到试验最高压力10.273MPa,检查组再次接到指挥中心检查指令,迅速进行了机械连接件的检查,未发现泄露情况。21时19分开始降压,21时33分达到设计压力以上8.87MPa最后一个压力平台,随后检查组进行了最后一次焊缝、机械连接件检查,无明显泄漏满足验收准则。22时10分,随着指挥中心传来热烈的掌声还欢呼声,系统压力降至设计压力以下,三门核电2号机组二回路水压试验取得一次试验成功。
三门核电2号机组二回路水压试验“两次演习,一次成功”顺利完成,是对公司三门总承在三门核电核岛安装质量的又一次验证和肯定。
三门核电工程施工总承包部:李杰
