来源:福清核电 发布日期:2016-12-28

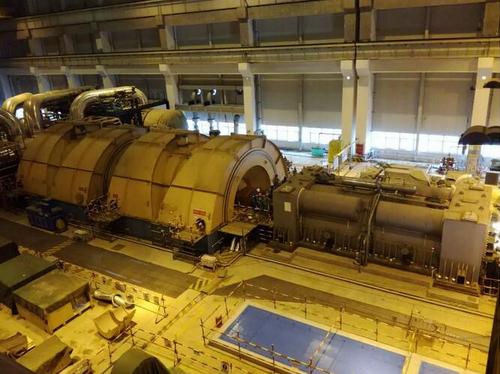

12月24日上午9点30分,福清核电4号机组发电机气密性试验连续24小时计时结束,保压结果24小时泄漏率为16.27mbar,满足小于20mbar的设计要求值,结果合格;至此,福清核电4号机组发电机气密性试验顺利完成。
发电机气密性试验是对充氢边界发电机相关系统、发电机本体以及发电机密封瓦严密性等的综合严密性考查,该试验边界在后续发电机组正式启动时将充入氢气,因此安全要求度极高。自11月中旬该试验准备工作启动,调试管理处领导、常规岛系统科、工程管理科就给予高度重视,委派相关人员全程参与和监督,并协调解决发电机汽端密封瓦瓦座沙眼补焊等重要技术问题,有效的推动了试验的顺利完成。
发电机气密性试验的顺利完成,为发电机组后续氢气置换工作提供了安全保障,将常规岛安装调试工作向前推动了一步。
