您的位置: 中国核电信息网  >  聚焦核电  > 防城港3号机组反应堆厂房内部结构+11.6米板混凝土浇筑顺利完成

防城港3号机组反应堆厂房内部结构+11.6米板混凝土浇筑顺利完成

来源: 中国核电信息网 发布日期:2017-12-14

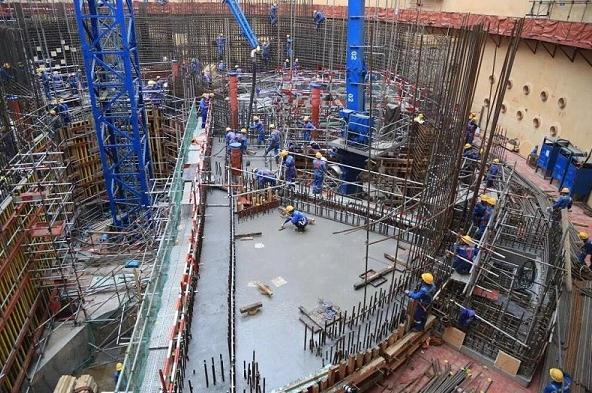

  12月13日,华龙一号示范项目防城港核电传来捷报,穹顶吊装之前最重要也是最有难度的节点——防城港3号机组反应堆厂房内部结构+11.6米板混凝土浇筑顺利完成。至此,这项在2017年中仍被评估为很难及时完成的高目标,最终被提前11天拿下。

  据了解,这项施工从内部结构-5.24m底板至+11. 6 m板施工完成,共用时8.5个月。中广核工程有限公司防城港项目部总经理朱泽亮表示,在防城港3号机组土建施工阶段,这项施工的技术要求最高、工艺最复杂、工作量最大,其最终提前完成实属不易。

  在施工过程中,现场施工团队遇到了很多前所未有的挑战。一方面,厂房抗震设计的高标准使得内部结构的钢筋密度显著增加,钢筋、预埋件、锚固件与贯穿件交织在一起,令安装定位更难。另一方面,占关键路径的“先贴法”不锈钢覆面的工程量,同比以往项目增加了很多倍,也使得现场施工推进十分艰难。

  直面困难,一方面从资源调配和安全质量等方面进行全力保障,另一方面则进一步精细化施工计划,现场施工按小时进行跟踪。除此之外,现场采用的CCP(设计配置控制)、PRAN(项目风险预先通知单)等全新的管控方法,通过提前分析、识别、风险预警,充分运用成熟的设计、工艺和技术,也极大助力了现场施工效率和质量的提升。

  与此同时,华龙一号示范项目团队自项目开工以来,全面落实中广核“安全第一、质量第一、追求卓越”的要求,各部门密切协同,“党员协同攻坚队”发挥先锋模范作用,为安全、优质、高效推进华龙一号示范项目建设做出积极贡献。

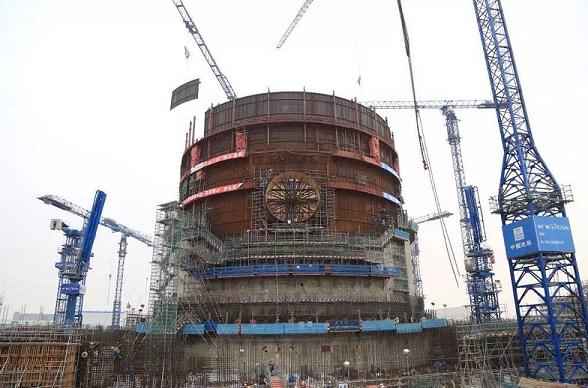

  随着防城港3号机组反应堆厂房内部结构+11.6米板混凝土浇筑顺利完成,后续华龙一号示范项目现场施工的重心将转向防城港3号机组穹顶吊装。据了解,目前中广核工程有限公司已成立华龙一号示范项目防城港3号机组穹顶吊装委员会,相关准备工作正有序推进。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
