来源: 中国核电信息网 发布日期:2017-12-16

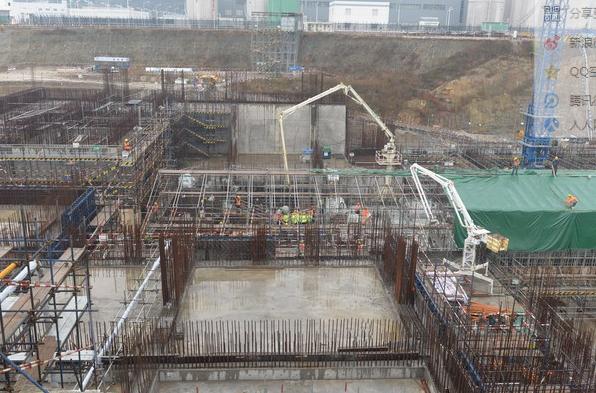

12月14日20时30分,历时83小时,中核二二公司三门项目部顺利完成了三门核电工程3号常规岛底板大体积混凝土浇筑,共浇筑混凝土6985立方米,为三门核电开工以来单次混凝土浇筑量最大。此次浇筑完成,标志着三门核电3号常规岛土建工程2017年施工进度计划目标圆满实现。
此次汽轮机底板混凝土浇筑涉及底板201、205和301区域剩余部分和302、303区域部分,浇筑底板在长度、宽度、厚度上均为项目开工以来之最,高低、宽窄不规则,钢筋密度大,且安装单位预埋的废液排污玻璃钢管道贯穿浇筑区域,极大地增加了混凝土浇筑施工难度。
为保证混凝土浇筑的顺利进行,中核二二公司三门项目部与土建施工公司三门土建施工队多次商讨施工方案,精心开展底板浇筑前评估盘点工作,细化工作任务,指定责任人,逐条落实解决。(三门项目部 王武祥)
