田湾5号机组除氧器整体吊装引入顺利完成
来源:中国核电信息网 发布日期:2018-03-12

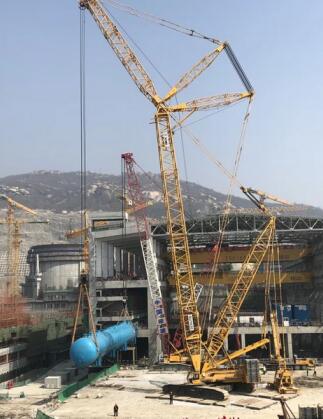

2018年3月10日15:18时,田湾5号机组除氧器引入常规岛20.5m平台,至此,全厂最长件——除氧器整体吊装引入顺利完成。这是工程公司在核电工程建设中首次整体吊装除氧器。

除氧器直径4568mm,长45352mm,重量252t,在总结优化3、4号机组基础上,工程公司决定采用整体吊装就位。除氧器重量重、设备尺寸长,整体吊装具有难度大,技术要求高等特点,前期准备工作受到高度重视。公司田湾项目部提前组织专家对除氧器抬吊方案进行评审,每周组织3次现场碰头会,确保现场各项条件满足吊装需求。
此外,为确保吊装工作安全受控,工程公司、监理公司、业主公司的施工及安全管理人员全程旁站监督。在各单位通力协作下,5号机组除氧器整体卸车、吊装就位工作顺利完成,为后续常规岛主辅变基础施工、220KV倒送电和其他管沟施工扫清了道路。
