K3机组环吊施工启动,续写华龙新篇章
来源:中国核电信息网 发布日期:2018-03-13

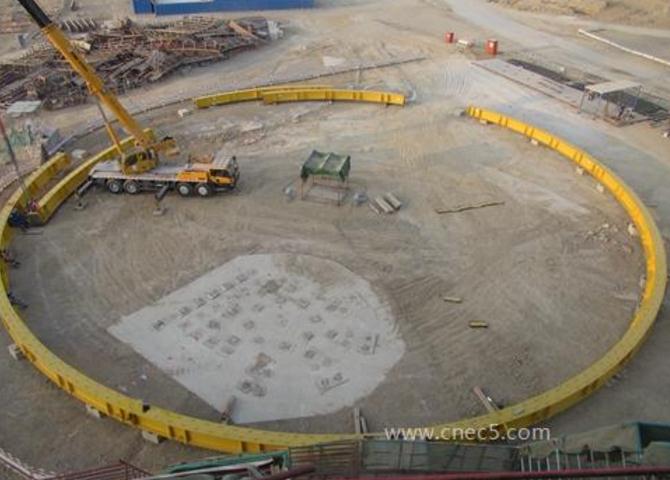

2018年3月1日,随着K3机组环承梁拼装工作的开始,标志着环吊施工正式启动。

环吊主要由环承梁、环吊轨道、环吊大梁、自备检修起吊拱架、运行小车、安装小车、中央拱架等部件组成。K3机组沿袭K2机组实行环承梁、环轨整体吊装及环吊大梁整体吊装,该方案不仅减少吊装次数,缩短关键路径,更有效降低了高空作业风险,且地面施工易组装,还极大缩短施工人员上下班往返环吊时间,有效提升施工效率,确保了现场施工进度。
为使环吊安装工作顺利开展,在环吊到场前,项目部多次组织先决条件梳理会,从人、机、料、法、环各个方面进行跟踪、检查,及时编制、发布环吊安装施工方案和环吊专项进度计划,且积极参加上游组织的专题讨论会并有针对性地提出建议和意见,同时对于K2机组吊装中出现的问题以及形成的良好经验召开经验反馈会,在现场吊装、备品备件、物项验收、安全管理等方面进行梳理和探讨,提前做好技术准备及保障措施,为环吊施工扫清障碍、铺平道路。
环吊作为核岛反应堆厂房的重要设备,承担着核电厂建造阶段反应堆厂房重型设备安装及为电厂运行阶段停堆换料和设备维修提供各种吊运服务,对整个核电建设意义重大。2018年是项目极富挑战之年,此次环吊按目标计划顺利开工,不仅为后续的内穹顶吊装创造有利条件,有效地推动核岛由土建施工阶段转入安装阶段的跨越。
