聚焦田湾丨近期节点回顾
来源:中国核电信息网 发布日期:2018-05-01

对于田湾核电5、6号机组来说,4月是不简单的一个月,从LX厂房首批电气盘柜的引入到5号机组的龙门吊完全可用,喜讯不断的背后是相关建设人员辛勤的付出。今天,小编就带大家回顾一下四月份田湾核电5、6号机组的建设节点。

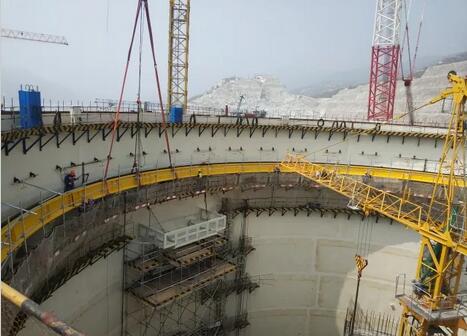

田湾6号机组环吊环承梁顺利吊装就位

4月1日12时32分,随着起重指挥最终落钩的指令下达,6号机组环吊的第9段环承梁吊装就位,至此田湾6号机组9段环承梁全部完成就位。
田湾5、6号机组LX厂房首批电气盘柜顺利引入

4月8日,田湾5、6号机组LX厂房首批11只电气盘柜全部顺利引入,高效稳妥的提前完成了节点任务,为后续设备安装提供了有利的保障。
田湾核电5、6号机组220kV辅助开关站顺利通过受电前检查

4月9日,5、6号机组220kV辅助开关站顺利通过国家电网专家组受电前检查,这标志着整个220kV开关站可带电运行,确保了田湾一期(1、2号机组)、田湾二期(3、4号机组)4台机组的辅助电源可靠投用,也为5、6号机组的辅助变压器220KV电缆的安装、调试、受电奠定了良好基础。
田湾5号机组安全壳预应力工程正式开始

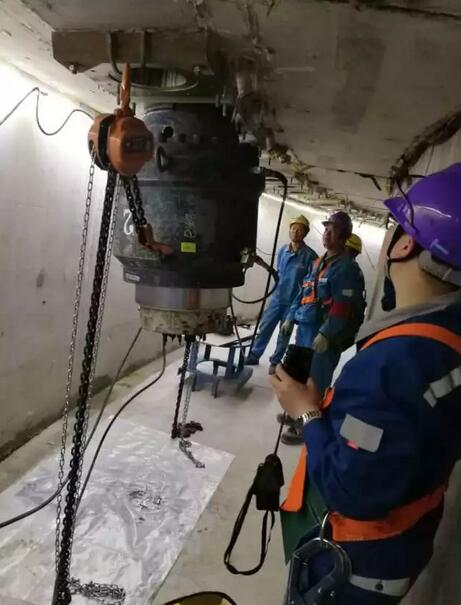

4月10日10时37分,5号机组安全壳预应力摩擦试验开始,这标志着田湾5号机组安全壳预应力工程正式拉开了序幕。
田湾核电5、6号机组220kV辅助开关站受电一次成功

4月13日田湾核电5、6号机组220kV辅助开关站受电一次成功,标志着这个子项工程由建安阶段转入运行阶段。

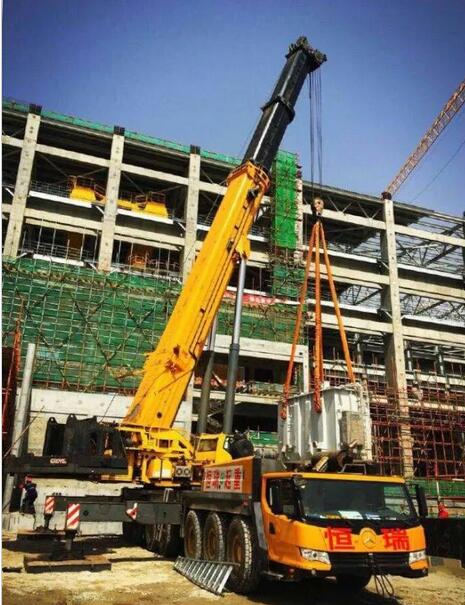

田湾5号机组辅助变压器顺利就位

4月15日上午10时33分,田湾5号机组220kV倒送电5号辅助变压器顺利完成就位,预示着田湾5号机组220kV倒送电施工即将迈入最关键阶段。
田湾5号机组龙门吊完全可用

4月16日,田湾核电站5号机组龙门吊380t吊车载荷试验完成,标志着龙门吊完全可用,提前三级进度计划45天。

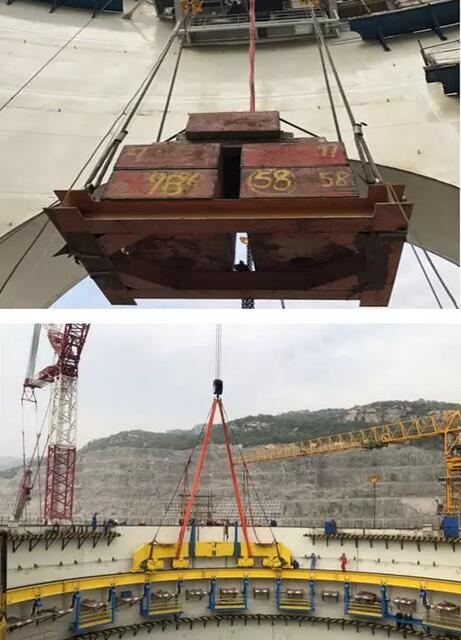

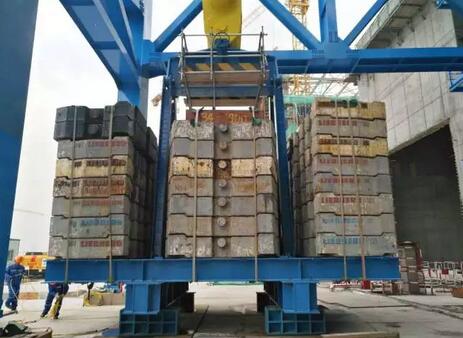

6号机组环吊端梁吊装就位完成、设备闸门提升装置载荷试验完成

2018年4月21日田湾现场施工节点“双喜临门”,6号机组环吊端梁吊装就位完成、设备闸门提升装置载荷试验完成。这两项施工节点的完成,为后续环吊大梁吊装和设备闸门吊装提供有力的保障。
