用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  国际核讯  > 日立在英核电项目遇难局 面临两大分歧

日立在英核电项目遇难局 面临两大分歧

来源: 日经中文网 发布日期:2018-05-08

    日本经济新闻(中文版:日经中文网)获悉,围绕计划在英国建设的核电站项目,日立制作所与英国政府将就继续推进业务展开最终磋商。核电站计划在2020年代前半期投入运行,不过由于强化安全标准,总工程费膨胀至约3万亿日元。希望规避风险的日立方面5月3日派中西宏明会长赴英,与英国总理特雷莎˙梅举行会谈,要求英国政府提高出资比例等。如果谈判破裂,日立计划退出该项目。谈判的走向不仅将对日本的核电产业,还将对日英两国政府的核电政策产生巨大影响。

    日立参与的英国核电站项目的完成设想图日立参与的英国核电站项目的完成设想图

    日立会长中西宏明将在与特雷莎˙梅举行的会谈中就在英国中部规划的核电站项目进行磋商。2012年日立以890亿日元获得了当地业务公司的全部股份,并投入约2千亿日元推进核反应堆的设计和准备工作。预定2019年开工建设,现在已进入开工前的最后筹备阶段。

    日立再三要求英国政府拿出具体的支援措施。但英国政府仅仅作出“口头承诺”,抱有强烈危机感的日立2月下旬通知英国政府“除非以官方文件的形式作出承诺,否则将退出该项目”。

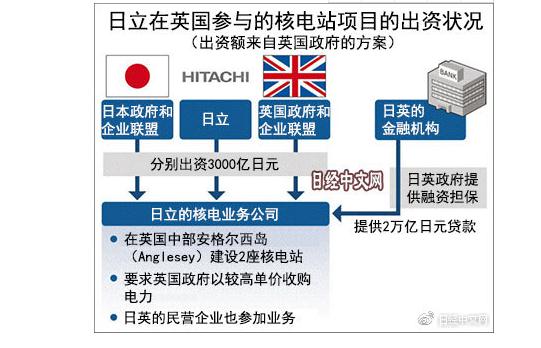

    应日立要求,4月下旬英国政府提出了“由日英双方的政府及企业联盟,还有日立三方各出资3千亿日元”的方案。但是直至4月底各方仍未就此达成正式协议。英国政府对直接向核电站新设项目投资态度消极,预计日立将通过直接谈判要求英国政府采取增加出资等举措并做出保证。

    关于日立在英国的核电站业务,日英两国政府曾在2016年签署过备忘录。并一直在水面下推进磋商,但仍面临着两大分歧。

    一是英国政府在多大程度上参与业务。“如果不在2019年前将业务从合并子公司拆分出,将不会开工”,日立一直要求英国政府和当地企业向其全额出资的业务公司出资,使日立的出资比例能够降至50%以下。这是因为,一旦因工程延误等原因产生巨额损失之际,日立将承担全部损失。

    但是,英国政府也以财政状况恶化为由,主张“无力进行巨额投资”。虽然特雷莎˙梅支持推进核电站建设,但是其不得不应对脱欧谈判,此外因支持率下降国会的批评声也很强烈。英国政府知情人士表示“较英国与日本政府签署备忘录的2016年相比,情况发生很大变化”。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
