全球首台建设EPR核电站投运日期再次延迟

来源: 世界核新闻网 发布日期:2018-12-07

    2005年开工建设的芬兰Olkiluoto-3核电站,是世界上第一个采用阿海珐-西门子欧洲先进压水反应堆(EPR)第三代技术的核电站,最初预计2009年竣工。然而,由于电站建设过程中遇到各种技术、安全、监管、人力等问题,竣工时间一拖再拖。近期芬兰公用事业公司宣布该项目的竣工日期推迟至2020年1月。

    芬兰公用事业公司(Teollisuuden Voima Oyj,以下简称TVO)今天宣布:奥尔基洛托核电站三号机组(Olkiluoto 3,以下简称OL3)EPR核电站商业运行发电时间再推迟四个月,目前预计将于2020年1月开始商业运行。

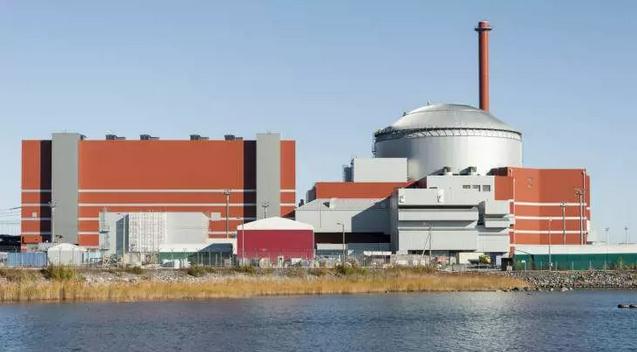

芬兰奥尔基洛托核电站三号机组

    上个月,该工厂的供应商阿海珐-西门子财团宣布,它希望更新完工时间表,因为调试测试的时间比计划的要长。

    TVO表示,阿海珐-西门子财团已告知,预计在2019年6月开始反应堆装料工作,明年10月将开始并网发电,并计划于2020年1月开始商运发电。

    根据核电厂建设供应商原先在今年6月提供的计划,预计于2019年1月开始燃料装载,5月份开始并网,9月份的商运发电。

    EPR压水堆的功率为1600 MWe,核电站的热态功能测试于去年12月开始,并于今年5月下旬完成,比计划晚50天。这些关键的装料前试验用来确保主冷却剂回路和核安全系统在燃料装载之前正常运行。这些测试是第一次开展全厂的系统联合测试,核岛反应堆和常规岛汽轮机设备作为一个整体运行,但仍然没有装载燃料。

    热态功能测试完成时间延迟是由于稳压器增压管线的振动引起的。根据测试结果,TVO表示将在OL3实施一个全面的修改方案,以更新核电厂的电气及仪表和控制系统。

    TVO现在表示,OL3的调试将花费比预期更长的时间,目前仍在进行中。 该公司说:“将实施最终的自动化改造方案,并将通过修改管道支架来修复稳压器增压管线的振动,并将继续进行调试试验”。“经修改后,所需的测试将重复进行,整体调试将继续。”

    根据调试计划,OL3将在测试期间产生2-4 TWh(2-4 e9 kWh)的不同功率水平的电力,这将在并网发电时开始,并在商运发电时结束。

    TVO的OL3项目总监Jouni Silvennoinen说:“虽然这种新的延迟令人失望,但重要的是整个调试过程非常谨慎,对于安全相关的测试没有进行妥协。”、 “我们将拥有一个现代化和安全的核电厂,我们已经期待着商业运营。”

    根据2003年底与TVO签订的交钥匙合同,阿海珐-西门子财团于2005年开始建造Olkiluoto 3(全球第一个开始建造的EPR反应堆)。该反应堆原定于2009年建设完成,但该项目持续遭遇各种各样的延误和挫折。

    今年6月29日,中国台山1号机组成为世界上第一个实现并网和发电的EPR反应堆,预计今年晚些时候将进入商业运营阶段。同时台山2号机组正处于设备安装阶段,计划于明年进入商业运营。

    同时在法国拉曼维尔(Flamanville)核电站的EPR反应堆建设始于2007年12月,最初预计于2013年进行商业运营。目前热态功能测试预计在2018年底前开始,2019年底装载核燃料。

    在英格兰,计划在萨默塞特的欣克利角C核电厂建造两座EPR反应堆。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
