台湾第一台核电反应堆即将进入退役阶段

来源: 世界核新闻网 发布日期:2018-12-18

    [2018年12月5日]台湾电力公司(简称台电)称该公司计划在2018年12月5日石门核能一厂反应堆运行许可证到期后启动1号机组的退役工作,1号机组已运行40年。但是,台电首先必须取得退役许可证才能开始相关工作。

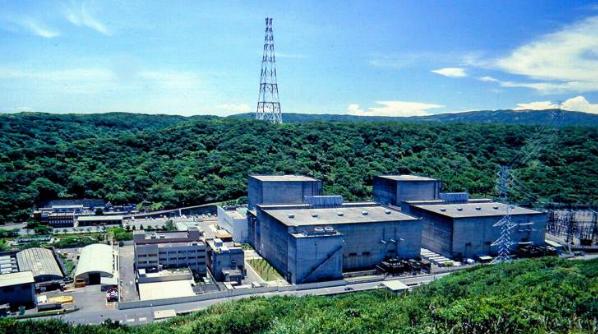

石门核能一厂1号和2号机组(图片来源:台电)


    台电宣布石门1号机组的运行许可证将于今天即2018年12月5日到期,1号机组是装机容量636MWe的沸水反应堆,于1987年12月完成调试。3年前该机组发生燃料故障,此后机组闲置,尽管燃料故障已经消除。虽然监管当局批准反应堆运行,但重启工作由于政治因素受阻。台电称石门1号机组将于12月6日起正式停运,进入退役阶段。该机组从启动开始至今总发电量约为162.5TWh,也是台湾第一个进入退役阶段的核电反应堆。

    按照台湾核监管当局的规定,核电反应堆运行许可证持有者须在计划正式停运之前3年提交退役计划。自监管当局颁发退役许可证之日起25年内完成退役工作。

    台湾原子能委员会(AEC)于2017年6月28日批准通过了台电提交的石门1号机组退役计划。2016年1月台电向环境保护局提交了一份环境影响评估报告(EIA),报告包括对乏燃料和其他材料的处置。一旦EIA获批,AEC将颁发石门1号机组的退役许可证。

    石门1、2号机组的退役计划中包括建造一个乏燃料干式存放设施。2号机组运行许可证将于2019年7月15日到期。该设施于2013年建成。然而,新一届台北市政府尚未颁布该设施的使用许可。1号机组的退役工作须等到816根燃料棒全部从堆芯和泛燃料池中移除之后才能开始。

    台电石门1号机组的退役工作计划由4个阶段组成。

    在初始阶段,即“运行后过渡”期,会将乏燃料从堆芯转移至乏燃料存放池,这一阶段预计持续8年。对现场进行勘测,并形成工程规划。此外,排空反应堆冷却系统,并对其进行去污处理。在此期间,还将建造一个独立的乏燃料存储装置(ISFSI)和放射性废物存放区域。

    第二阶段 – 去污和拆除阶段 – 将乏燃料转移至ISFSI。拆除反应堆压力容器、堆内构件以及反应堆冷却系统的管道。此外,还将拆除乏燃料贮存池和一次侧安全壳结构,对混凝土和厂房进行去污处理。拆除汽轮机厂房的大型设备。这一阶段的工作预计需要12年完成。

    第三阶段预计持续3年。拆除反应堆厂房和汽轮机厂房,对现场进行最后一次勘察。

    最后是现场恢复阶段,计划到2043年结束。拆除其他厂房,对现场进行恢复。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
