待开工核电项目当前进展及核准年份预计

来源:东兴证券 发布日期:2018-12-26

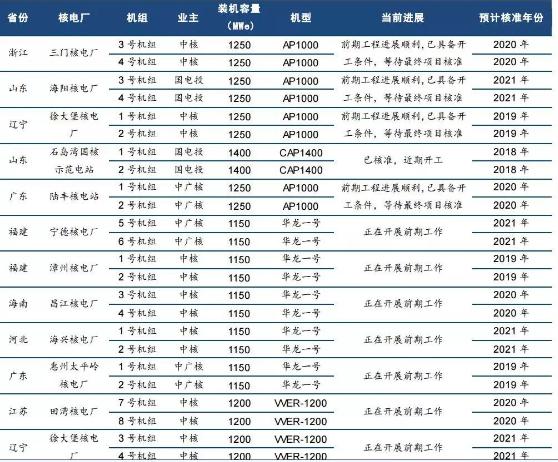

    核电建设属于电力投资,在经济面临下行压力时,会发挥逆周期属性。通过高国产化率机组建设,拉动国内高端制造产能。随着CAP1400示范电站项目核准,核电新项目正式重启,自主三代核电技术“华龙一号”将是后续新开工机组的主要选项。目前国内条件较为成熟的“华龙一号”储备机组有10台,将在未来3年内陆续实现开工。接下来哪些核电项目可能开工?让我们一起来看看吧
