“华龙一号”福清6号机组凝汽器疏水扩容器A模块吊装圆满完成

来源:中国核电信息网 发布日期:2019-08-29

    2019年08月26日16时45分,“华龙一号”福清核电6号机组常规岛凝汽器疏水扩容器A模块吊装圆满完成,标志着凝汽器安装正式开始。

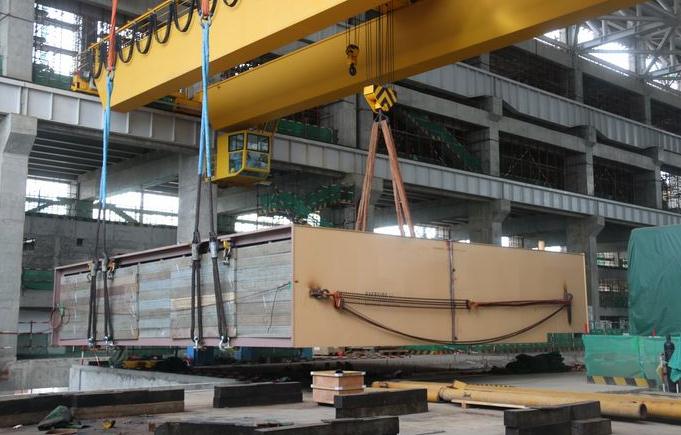

    福清核电6号机组常规岛凝汽器疏水扩容器A模块长13米,宽2.8米,高10.5米,净重75.95吨。由于体积庞大,为运输方便,采用了2个子模块形式到货,在现场拼装成一个整体模块后整体吊装。因其布置在汽轮机低压缸承重梁5轴横梁正下方的-11.59米标高混凝土基础上,位置较为特殊,使得其无法用吊机直接吊装到位,这对吊装的技术水平来说是一个巨大挑战。吊装前项目部充分吸取5号机组的经验反馈,优化技术方案,采用350T行车和80T行车将疏水扩容器吊装至凝汽器坑底翻转竖立,再由350T行车单机吊装至5轴线大梁下部,后连接用80吨行车接钩,配合将疏水扩容器吊装至预存放位置。

    整个吊装过程,现场施工始终处于安全、质量可控的状态。本次吊装的圆满完成,意味着核电建设又攻克一道难关,再一次彰显了中核五公司精湛的吊装技术以及攻坚克难的铁军风采!
