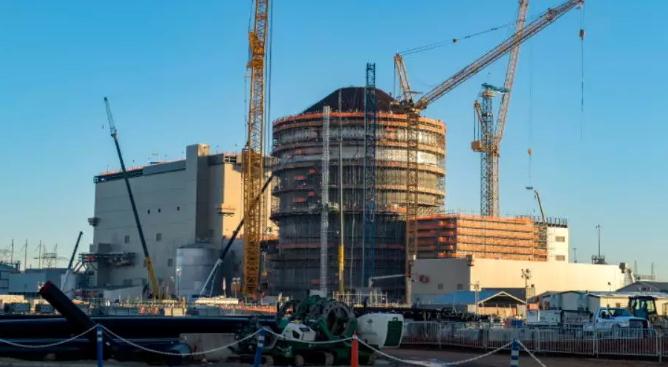

    日前,美国佐治亚电力公司(Georgia Power)宣布,沃格特勒(Vogtle)核电厂3号机组安全壳混凝土浇筑工作已完成,这为机组装料所需的机械设备安装创造了条件。

    该机组安全壳直径为36m,高度为65m,共计浇筑混凝土8945m³,混凝土总重达2.2万吨。

    据介绍,沃格特勒核电厂4号机组运行平台混凝土浇筑工作也已完成,未来数月内,该机组将进行安全壳顶部吊装工作。

    沃格特勒3、4号机组分别于2013年3月和11月开工。按计划,两台机组拟于2021年11月和2022年11月投运,为实现该目标,2020年2月12日,美国核管会(NRC)发布听证会通知称,拟批准南方核运行公司(Southern Nuclear Operating Co.)于2020年11月23日启动机组装料。2019年11月,3号机组已开始重大系统测试,以为2020年的冷、热试做好准备。
