Vogtle 核电站3号机组完成安全壳混凝土浇筑里程碑
来源: 中国核能行业协会
发布日期:2020-02-19

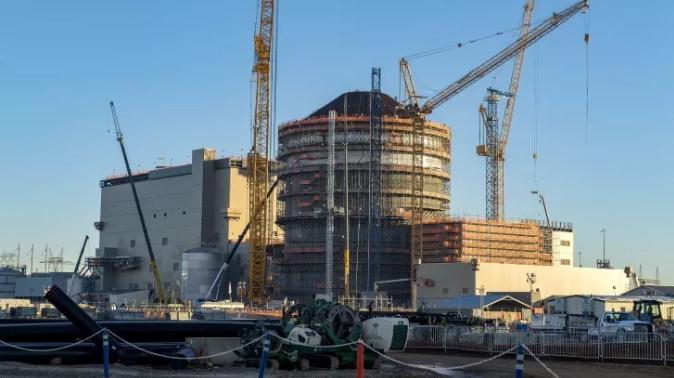

Vogtle核电厂3号机组施工中
据世界核新闻网(WNN)2月12日报导,位于美国佐治亚州韦恩斯博罗附近的沃格特尔(Vogtle)核电站,已完成3号机组安全壳内混凝土浇筑的最后施工。佐治亚电力公司表示,完成此项工序后,将后续进行机械安装,并将核燃料装入该AP1000型反应堆。
Vogtle3号机组于2013年3月开工,4号机组于同年11月开工,两台均为AP1000型反应堆机组。3号机组自开始施工以来,安全壳内共浇筑了8945立方米(超过22000吨)混凝土。4号机组操作平台的混凝土浇筑已经完成,后续几个月将完成安全壳顶部吊装之前的大体积混凝土浇筑。安全壳直径超过36米,高度超过65米,用于在发生事故时限制和包容放射性辐射。
Vogtle3号机组主要系统测试将于2020年11月份开始,以为机组后续冷试和热试做准备。按计划,3号机组将于2021年11月投入使用,4号机组将于2022年11月投入使用。
